accueil  de l'album Travaux de comblement du sous-sol
dans le parking (2010)
Patientez quelques instants pour le chargement des 45 photographies.

Plus de quatre ans après la survenue en 2005 d'un fontis dans notre parking (trou causé par l'effondrement progressif du toit de l'ancienne carrière de gypse mal remblayée), les travaux de stabilisation du sous-sol vont commencer. L'entreprise Solétanche-Bachy est chargée de réaliser des forages sur toute la surface du parking et d'y injecter un coulis fabriqué sur place avec du ciment, du sable et de l'eau.
Le parking, dont l'accès est interdit depuis quatre ans et demi, retrouve une animation...

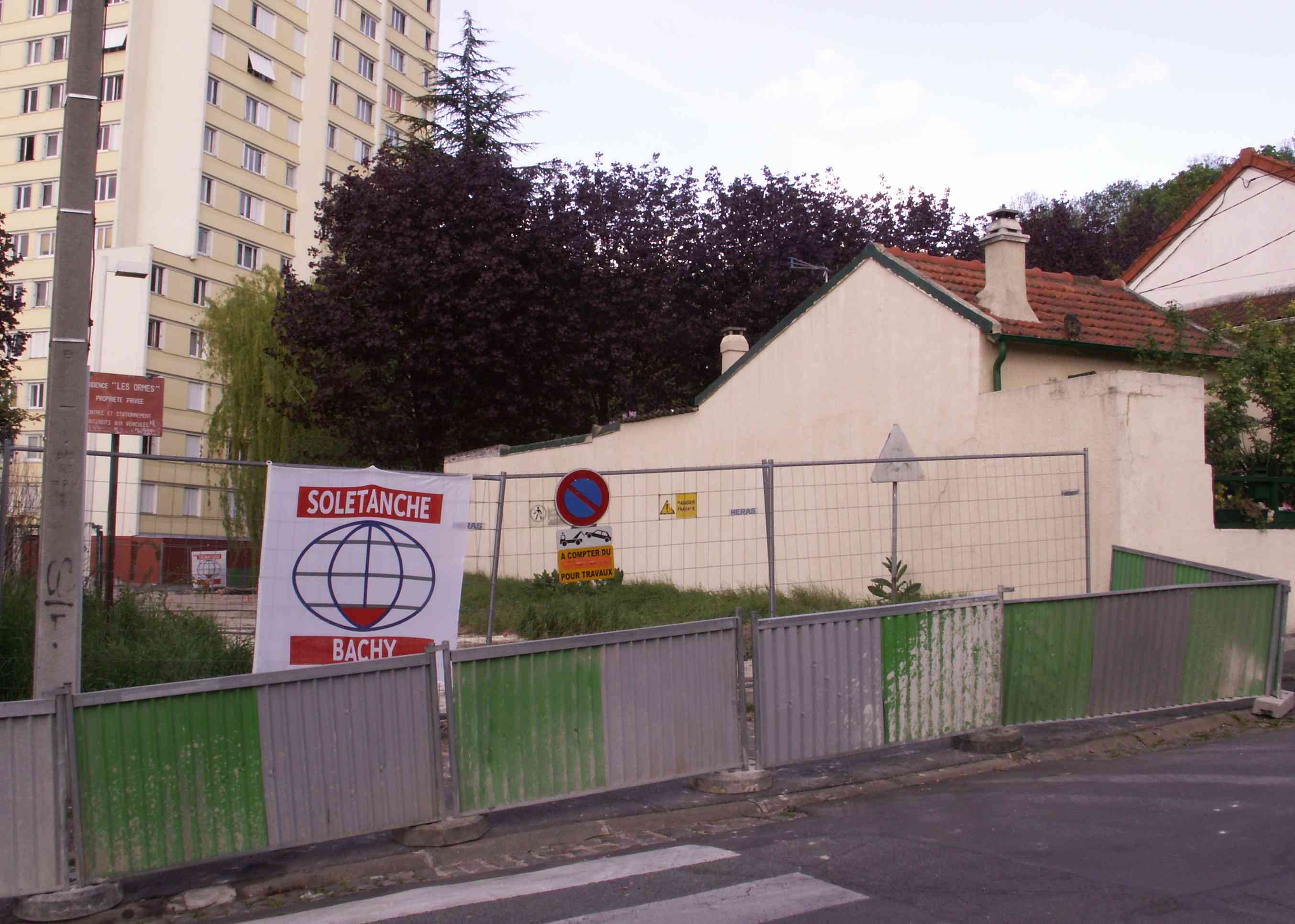

À gauche

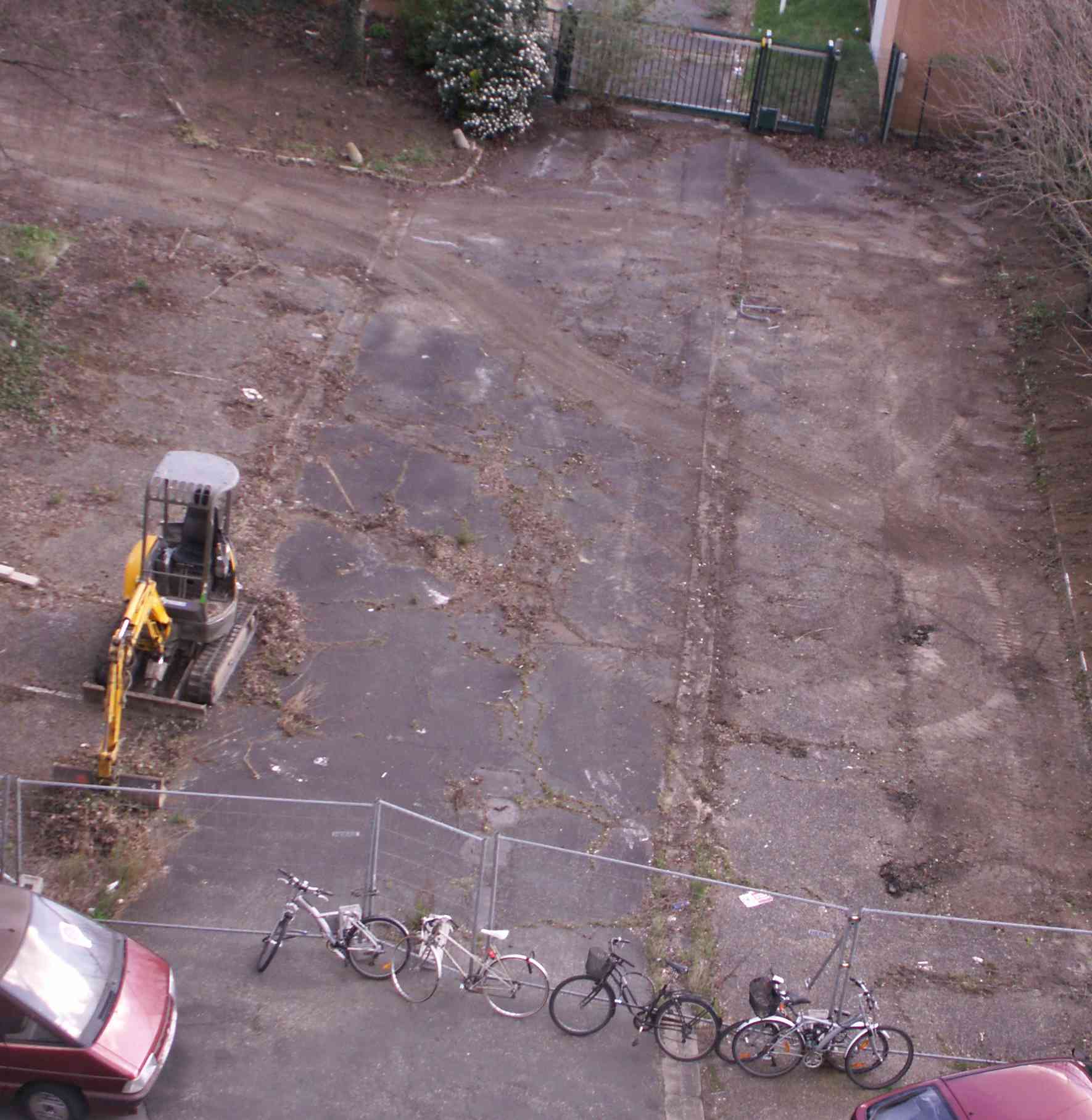

: Solétanche a commencé par débroussailler le parking qui avait été envahi par une végétation sauvage.

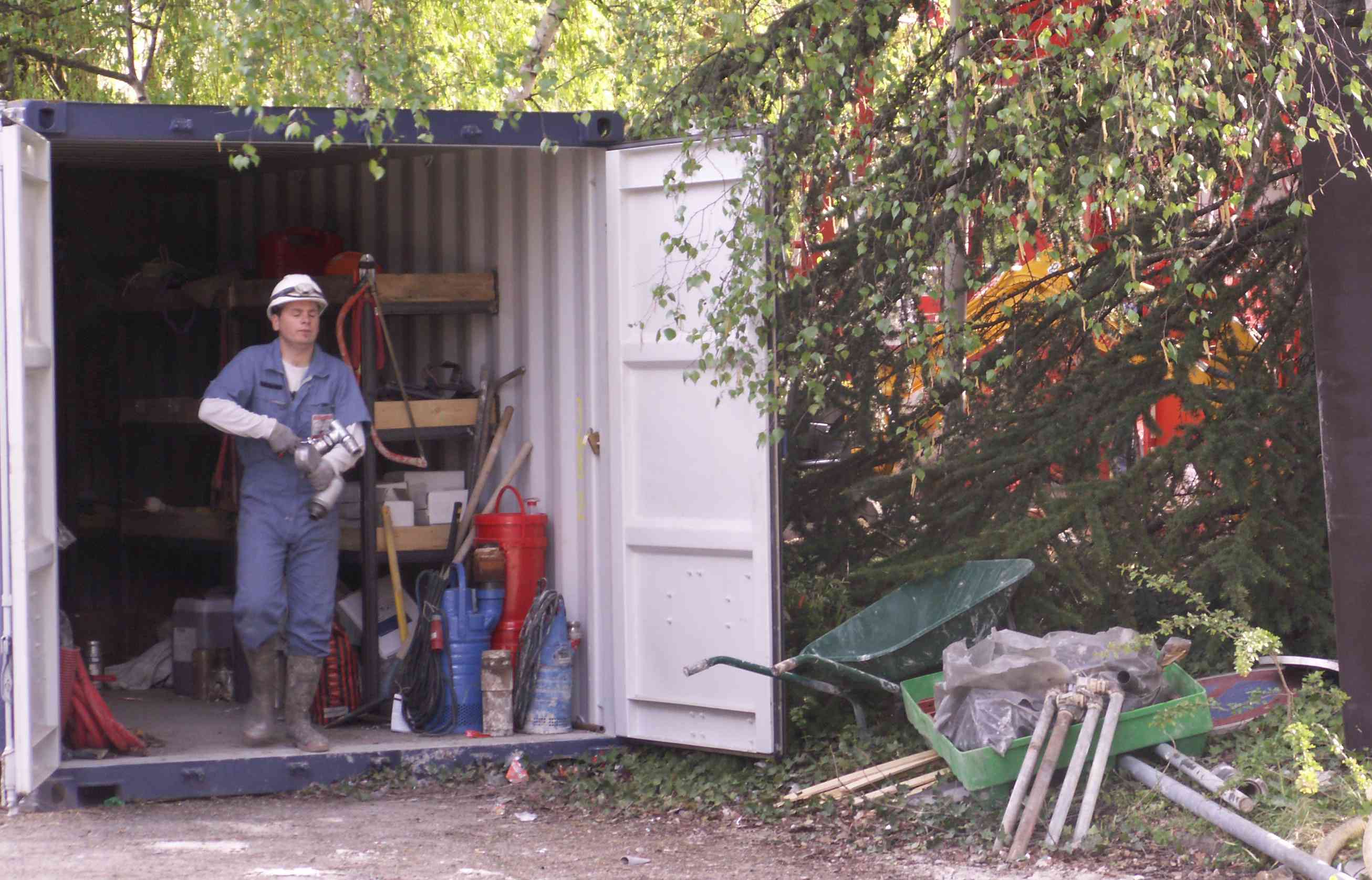

Ci-dessous : le conteneur "atelier"  a pris place sur le parking avec d'autres installations.

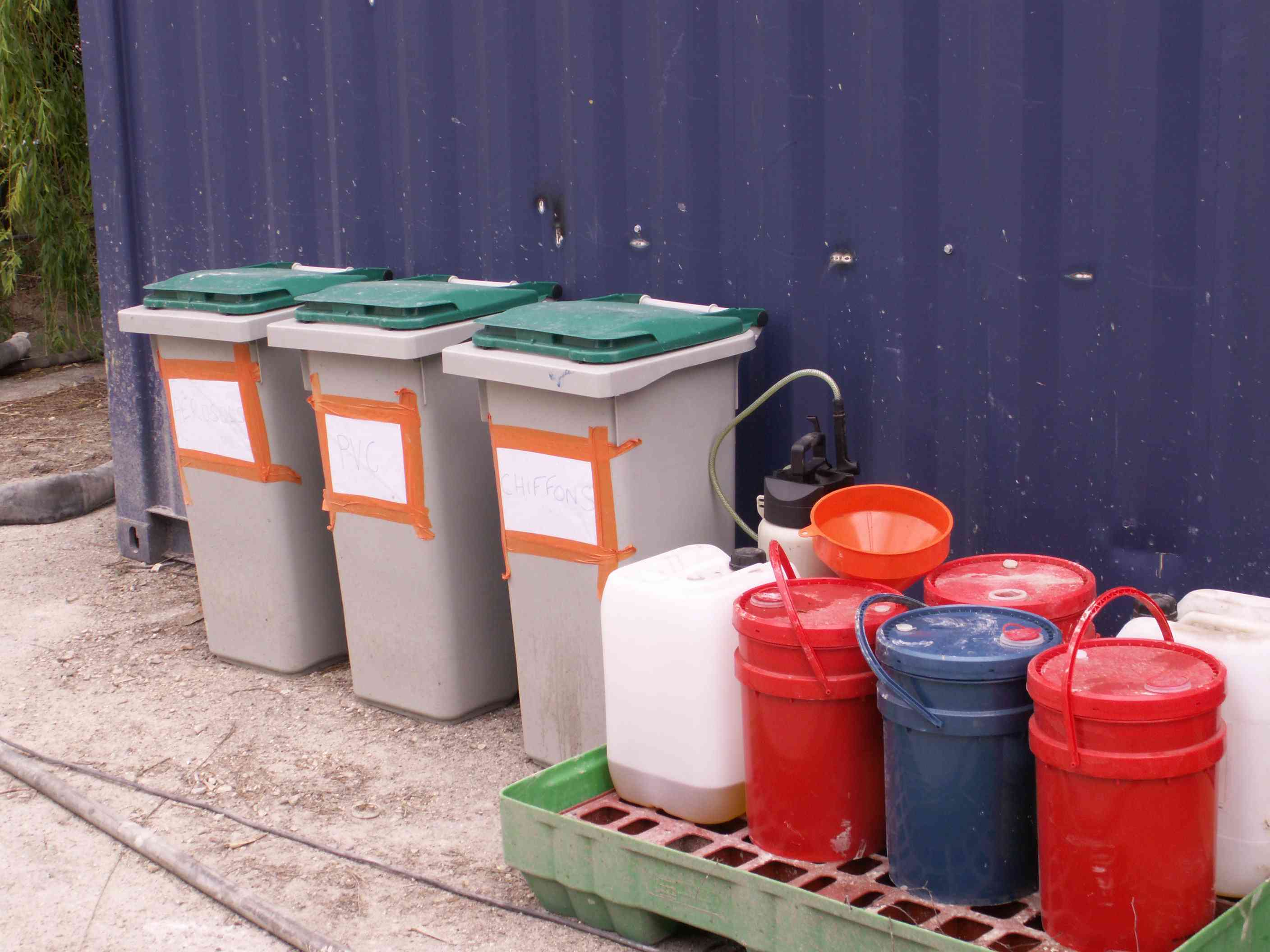

Ci-dessus : à côté de l'atelier, le tri sélectif des déchets de l'activité du chantier.

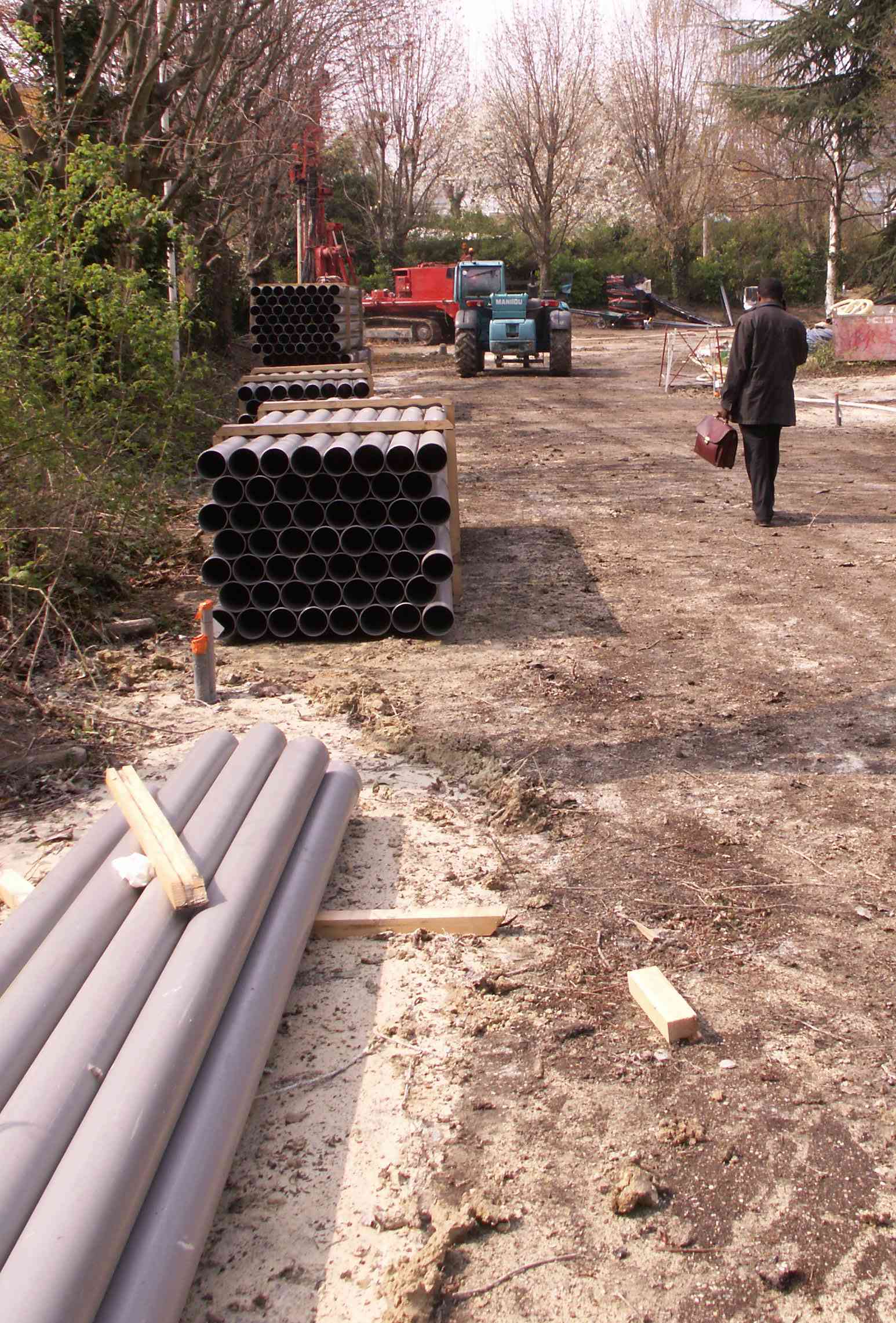

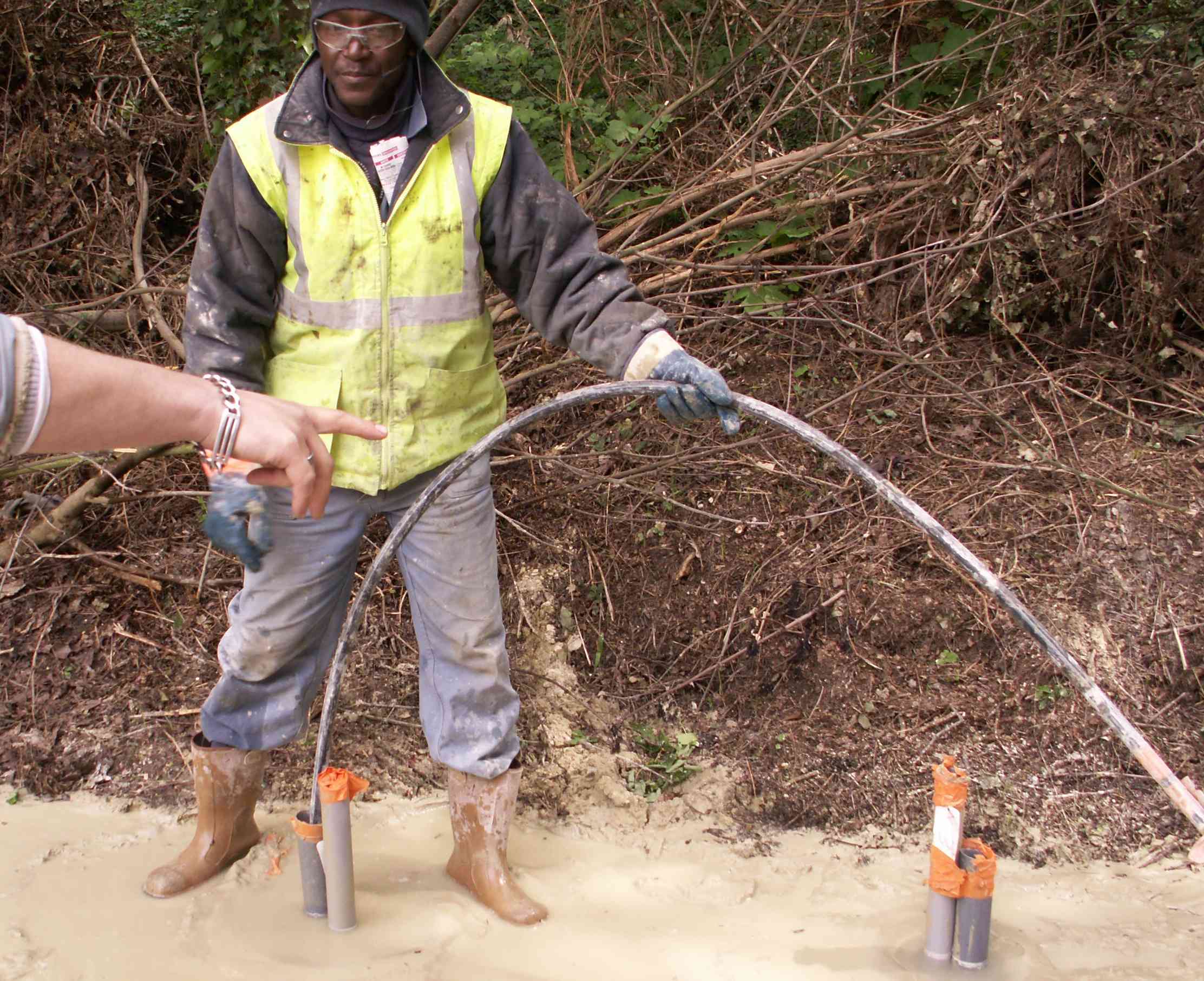

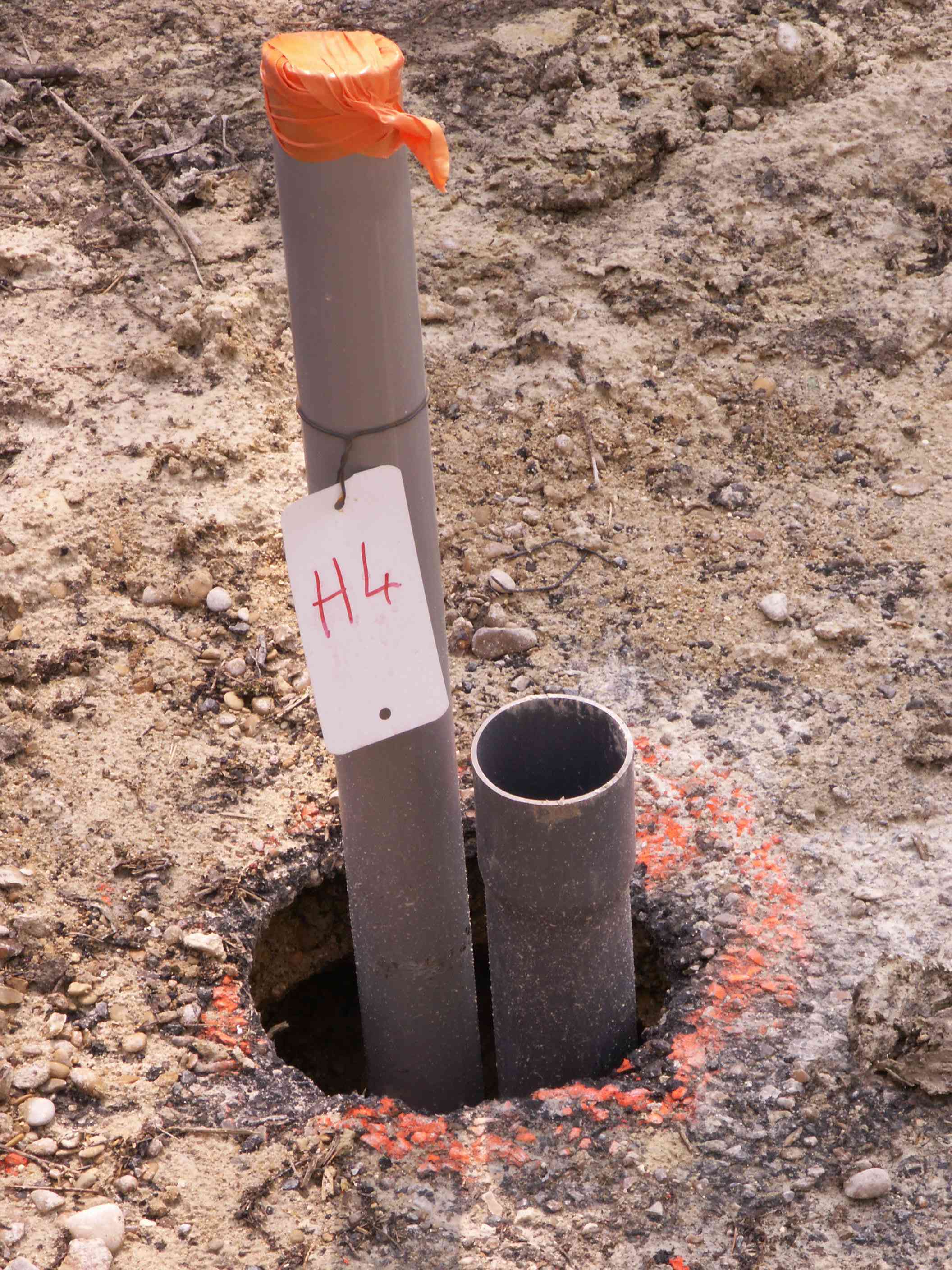

À gauche : stockage des tubes qui serviront aux injections du coulis (comblement gravitaire) après les forages.

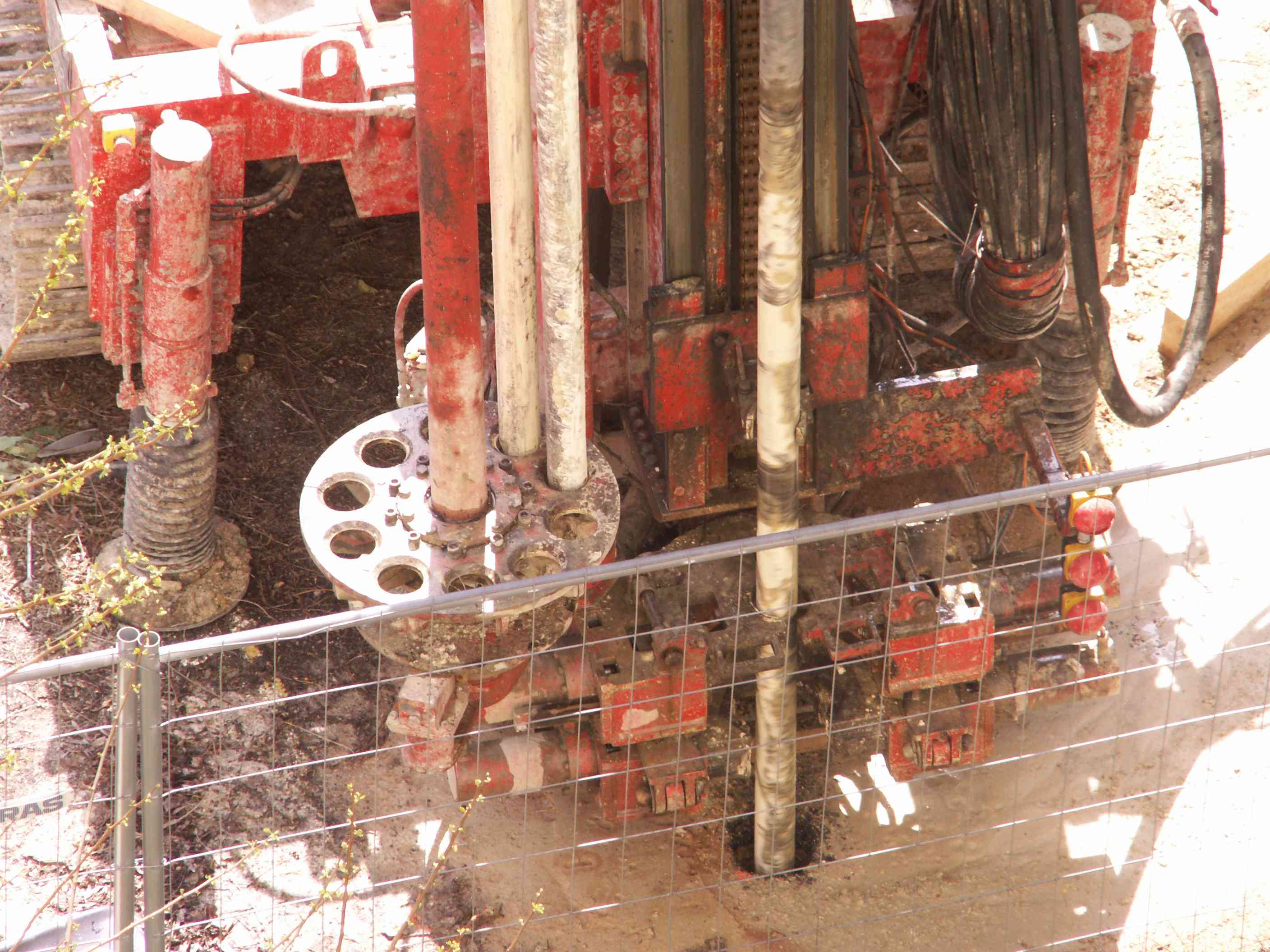

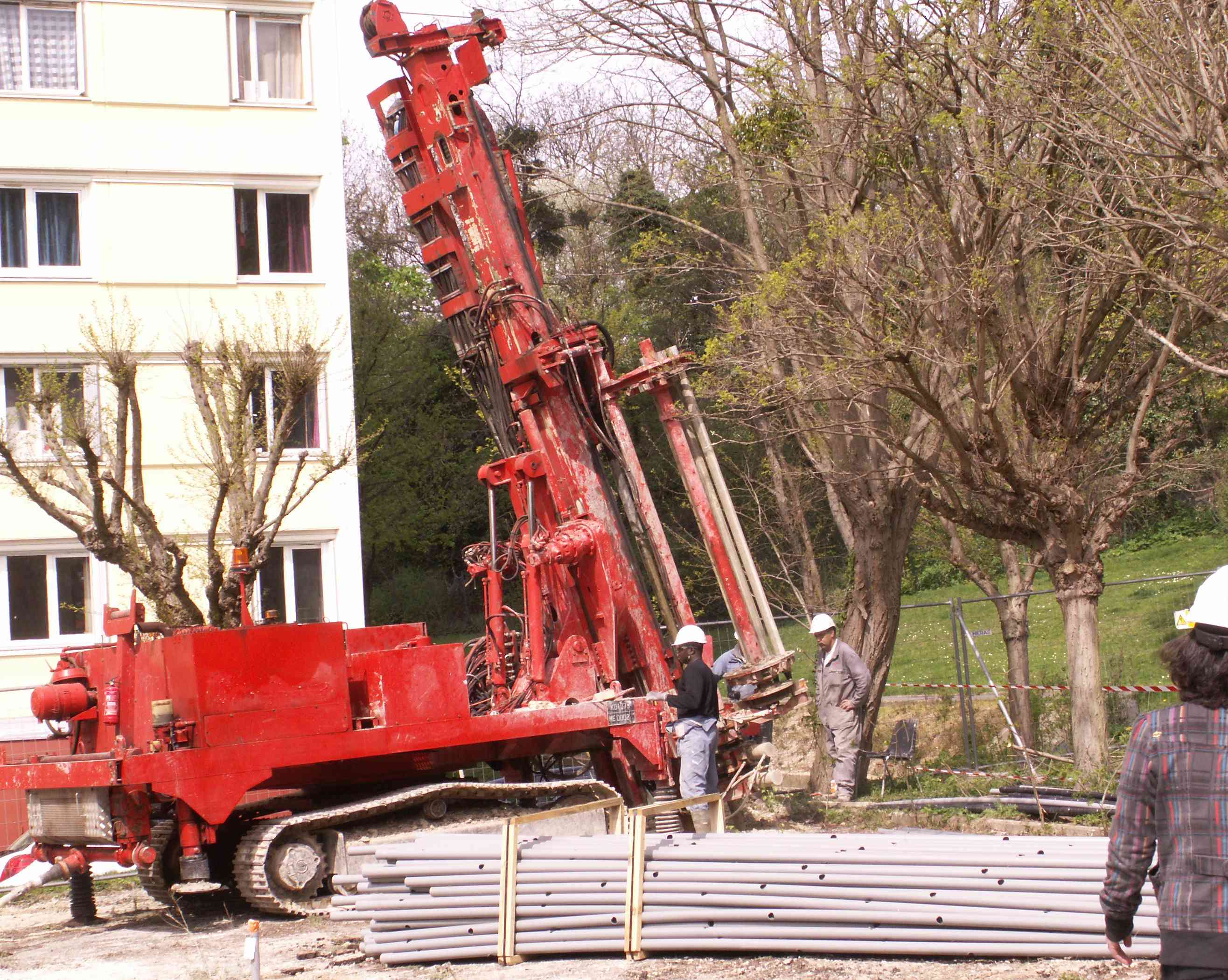

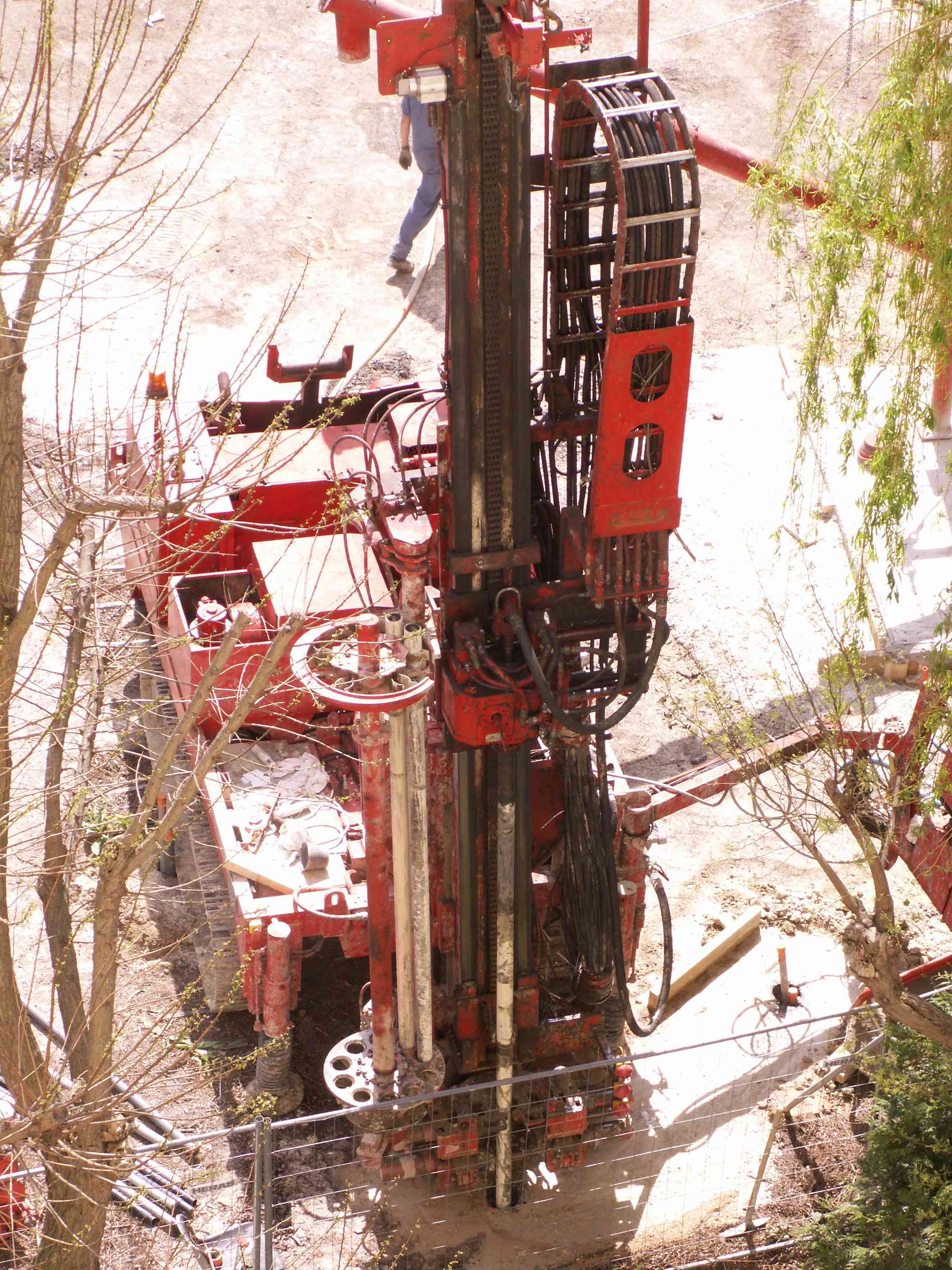

À gauche et ci-dessous : une foreuse en action. Au fur et à mesure du forage, les tubes stockés dans le barillet sont ajoutés à ceux qui sont déjà enfoncés dans le sol.

Deux foreuses sont présentes sur le chantier.

Ci-dessous à gauche : les forages situés en périphérie seront utilisés en premier pour injecter un coulis à prise plus rapide (pour éviter que les injections au centre ne se perdent sous les terrains voisins).

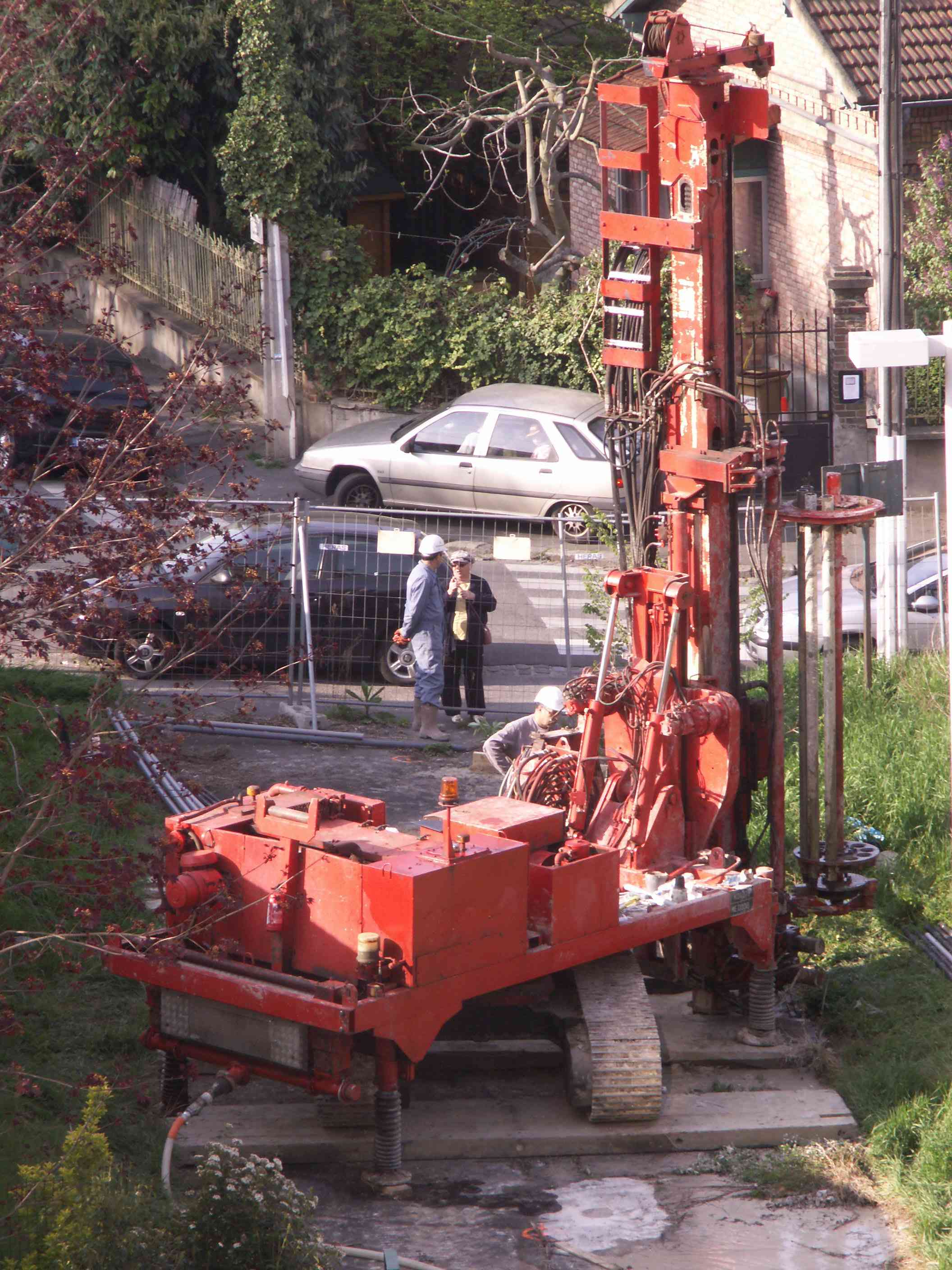

Ci-dessus : dans l'allée d'entrée du parking (où les sondages ont mesuré un toit de carrière à seulement 40 cm de la surface), le poids de la foreuse est réparti sur un plancher de bois.

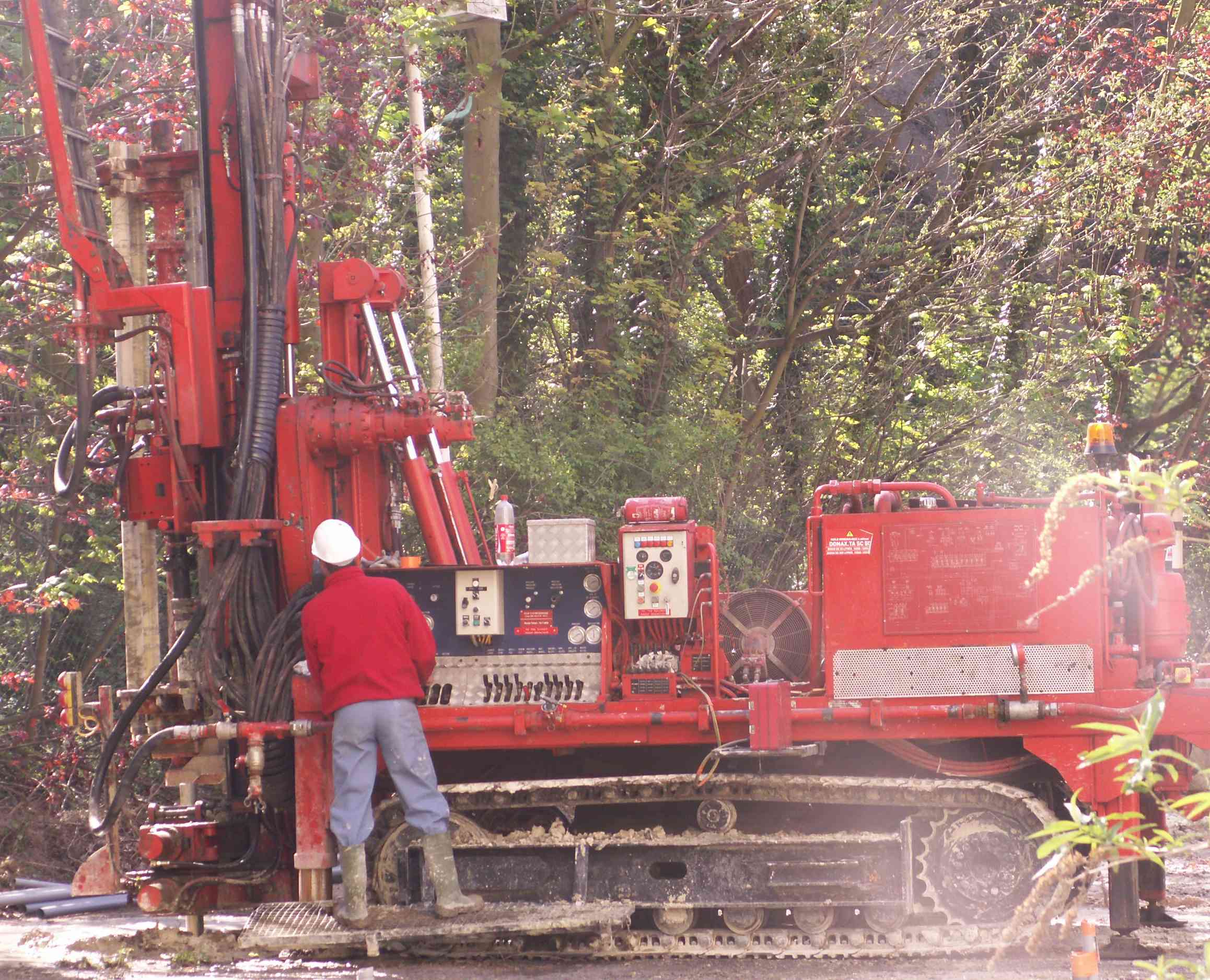

À gauche : le foreur en action avec sa foreuse.

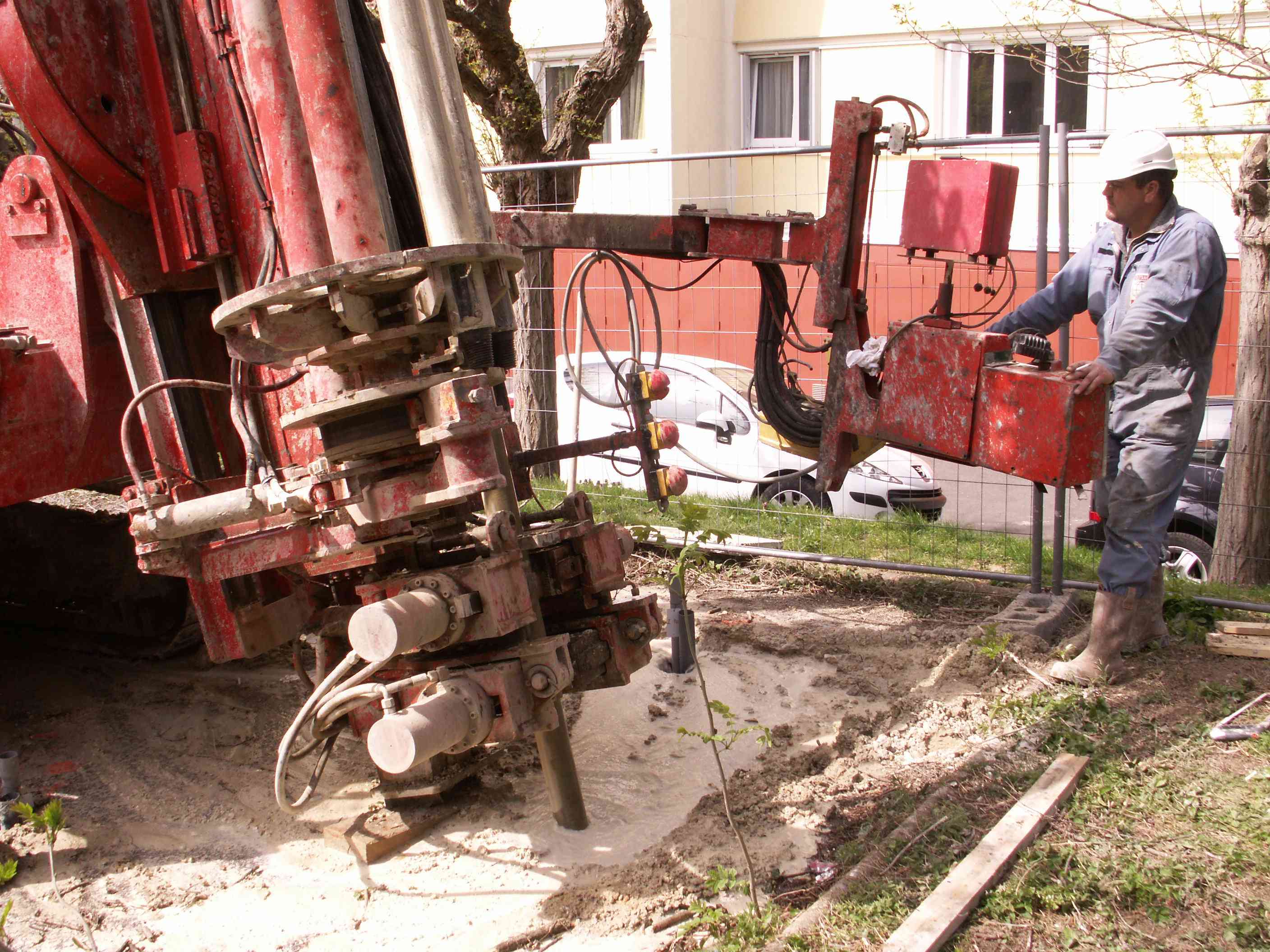

Ci-dessous : certains forages sont réalisés en oblique pour atteindre des zones situées sous les plates-bandes et les rangées d'arbres.

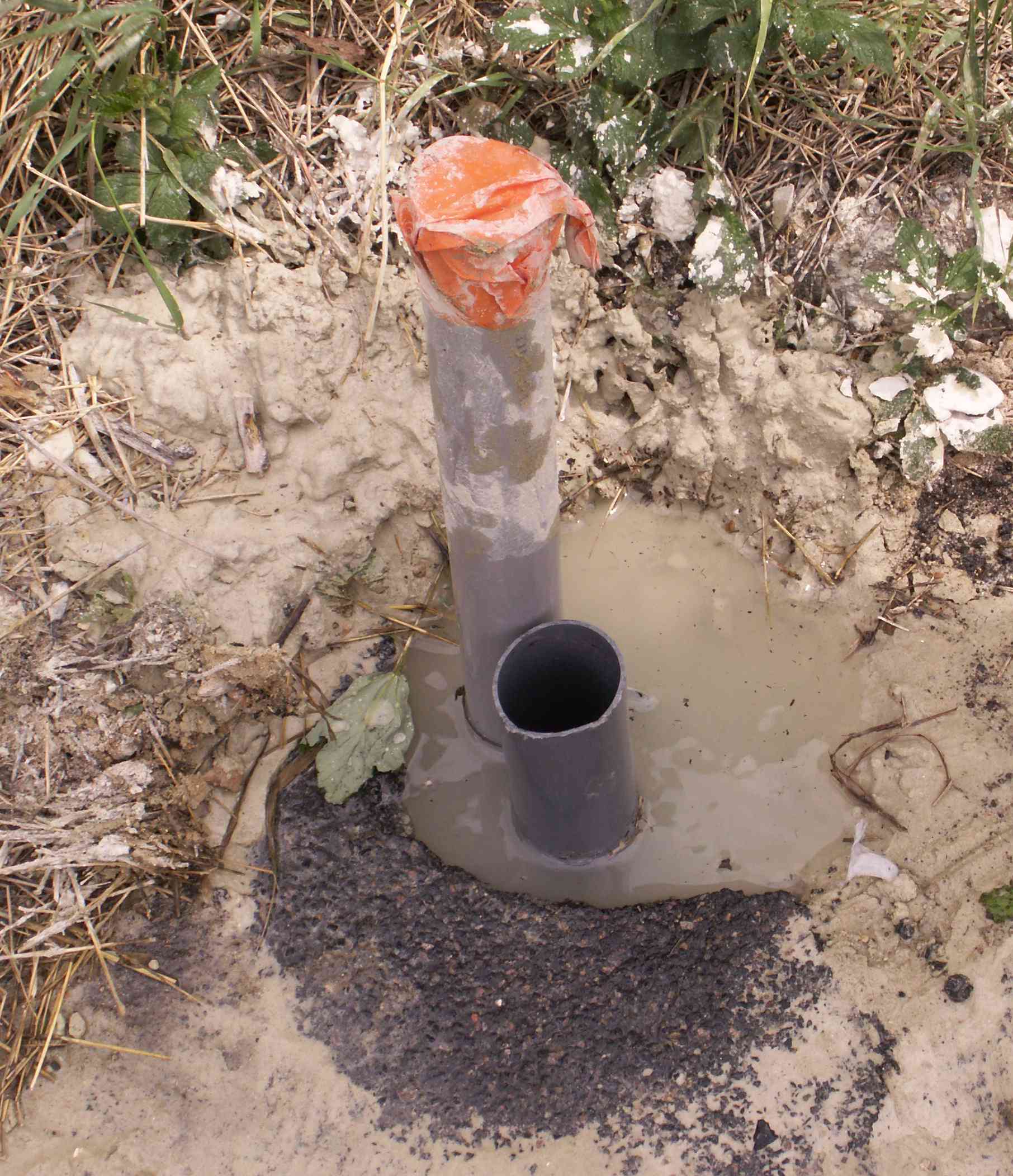

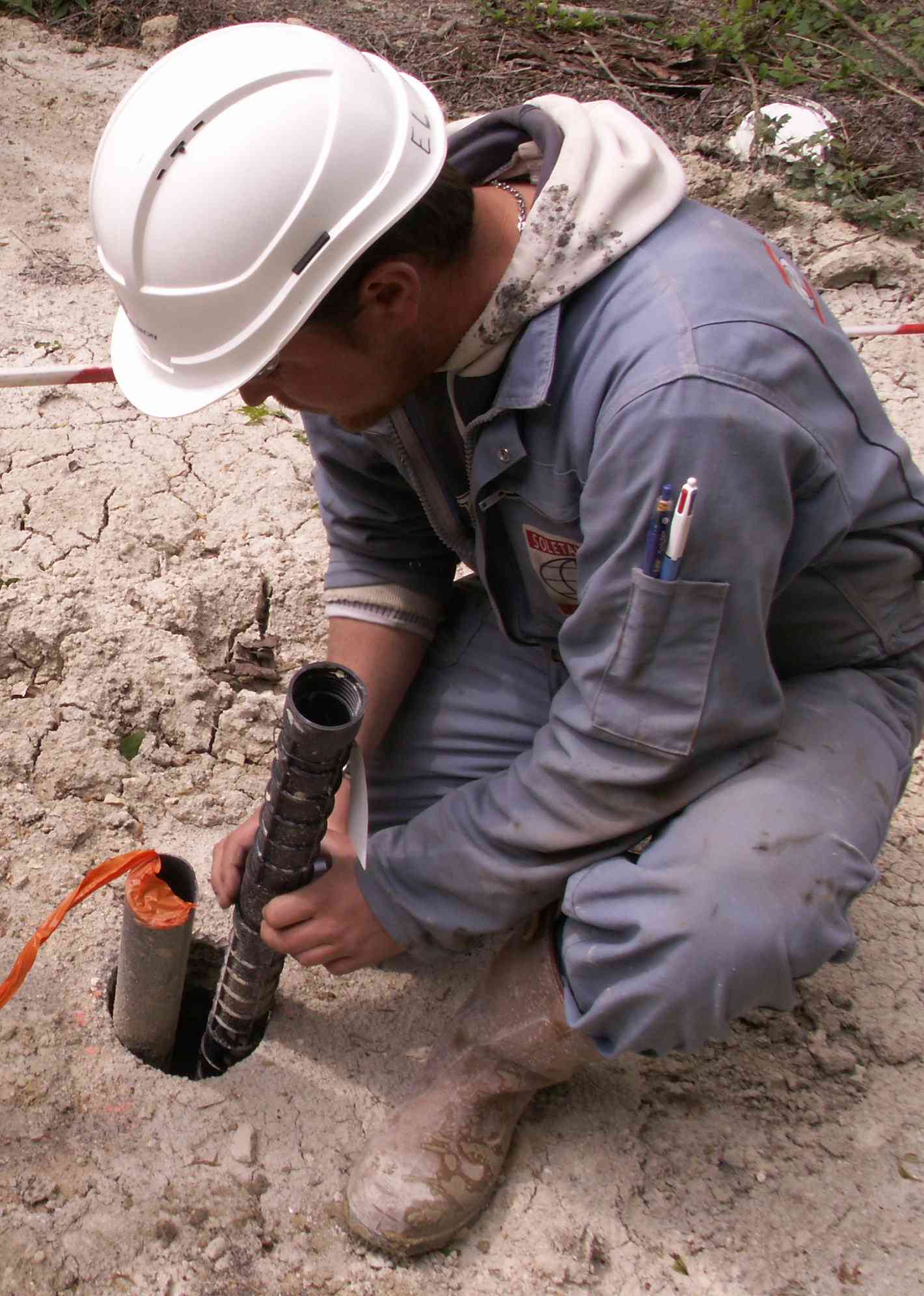

Ci-dessus :mise en place des tubes d'injection jusqu'au fond du forage.
À droite : dans la zone du fontis, le tube noir

permet d'injecter latéralement sur toute la profondeur.

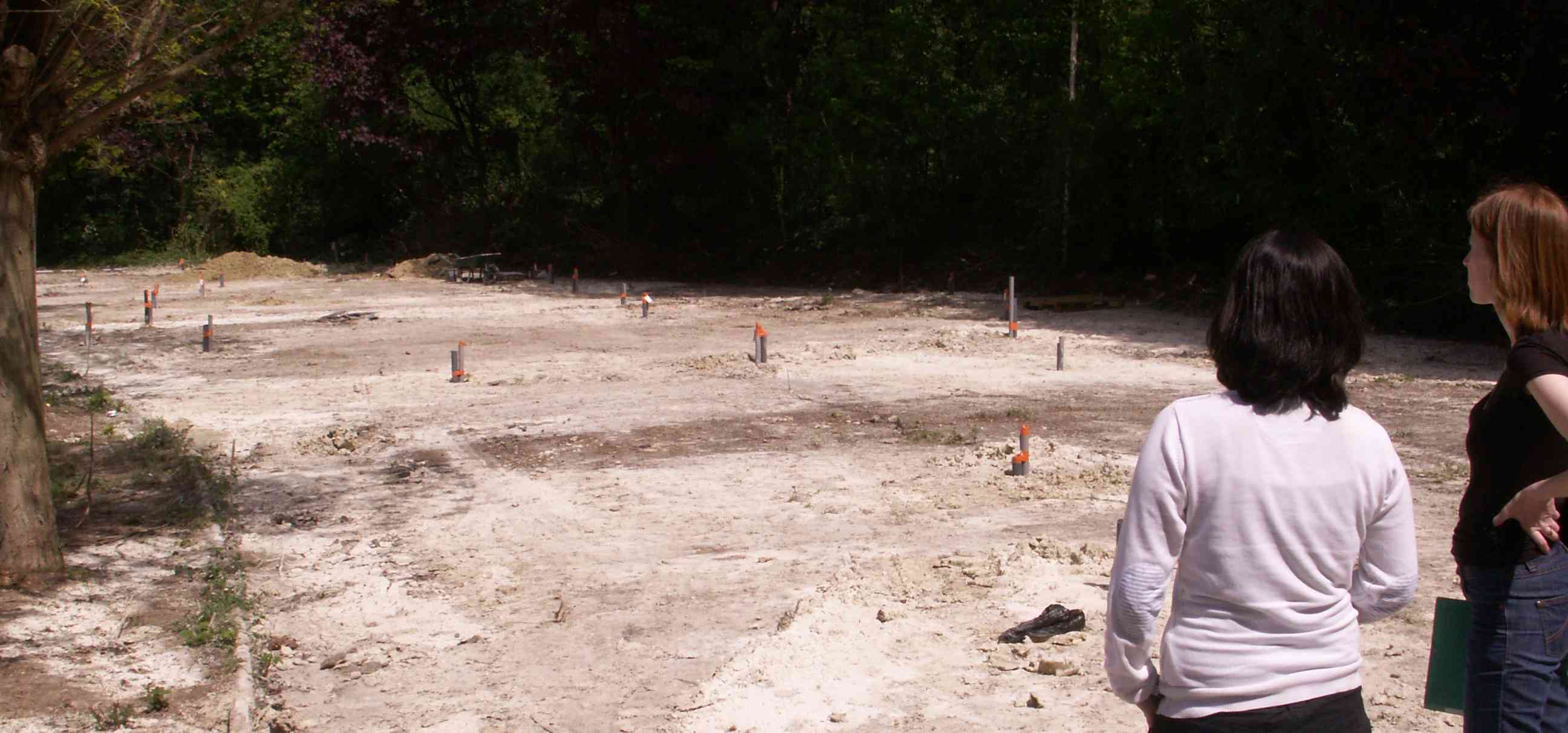

À gauche : l'ensemble des forages a été réalisé, tous les points de forage ont été équipés pour les injections.

À gauche

chaque semaine, une réunion de chantier rassemble les intervenants :
- le maître d'oeuvre choisi par la copropriété
- l'ingénieure des travaux de Solétanche-Bachy
- le syndic (parfois)
- un ou plusieurs membres du conseil syndical de la copropriété.

Les comptes-rendus des réunions de chantier sont en ligne sur ce site.

Ci-dessous

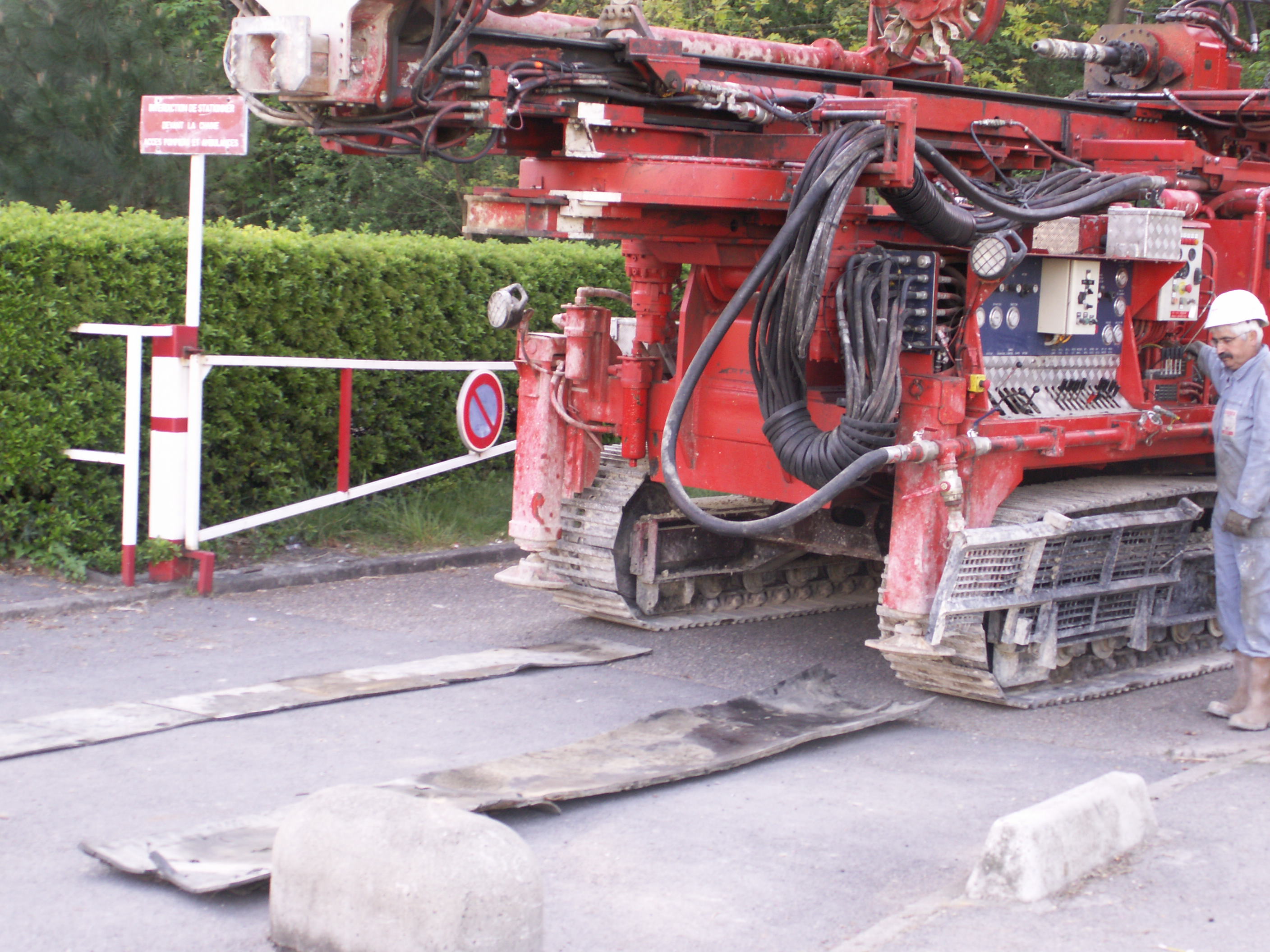

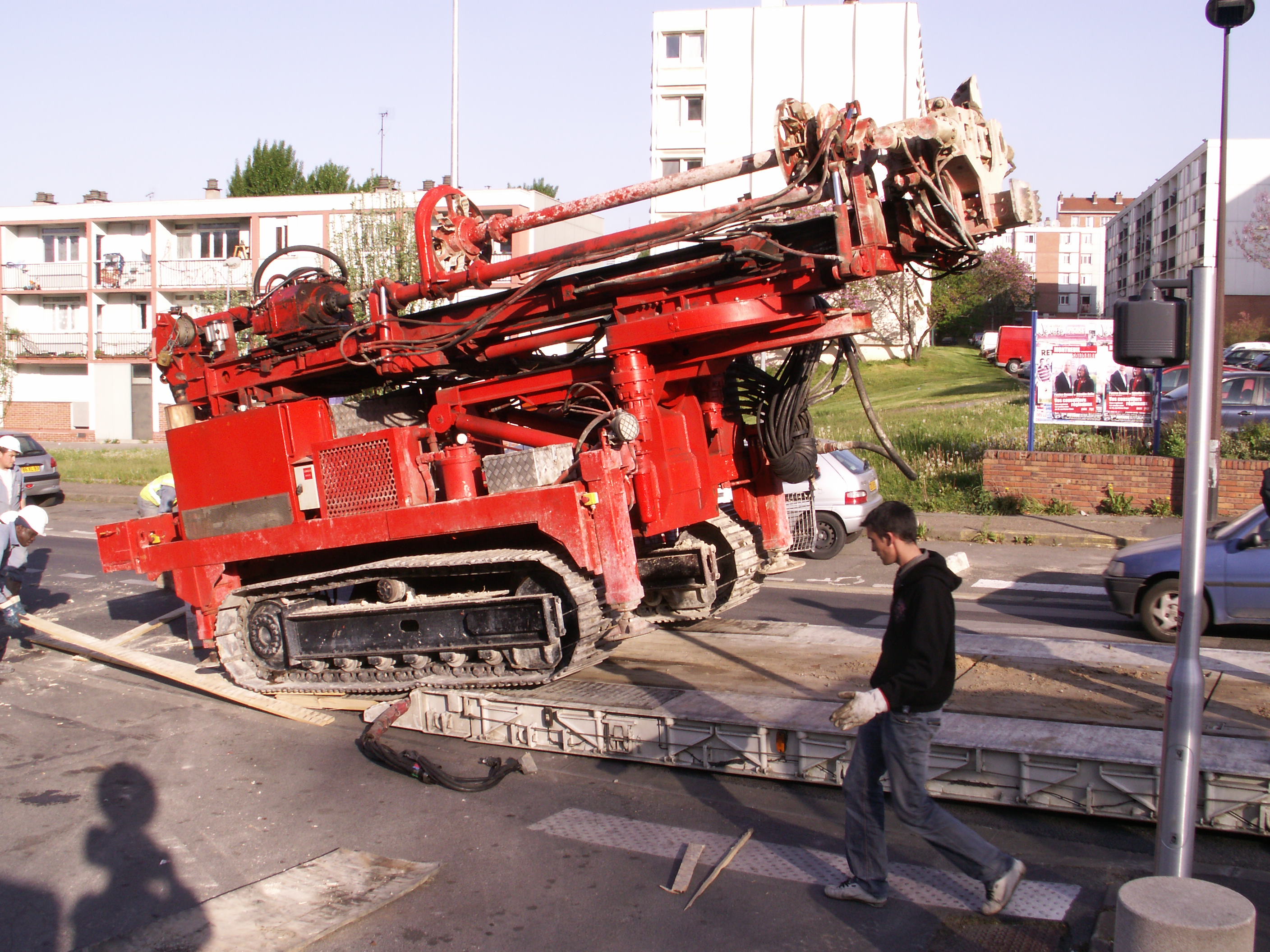

: les forages étant achevés, les deux foreuses partent vers d'autres exploits. Fin de la première partie du chantier.

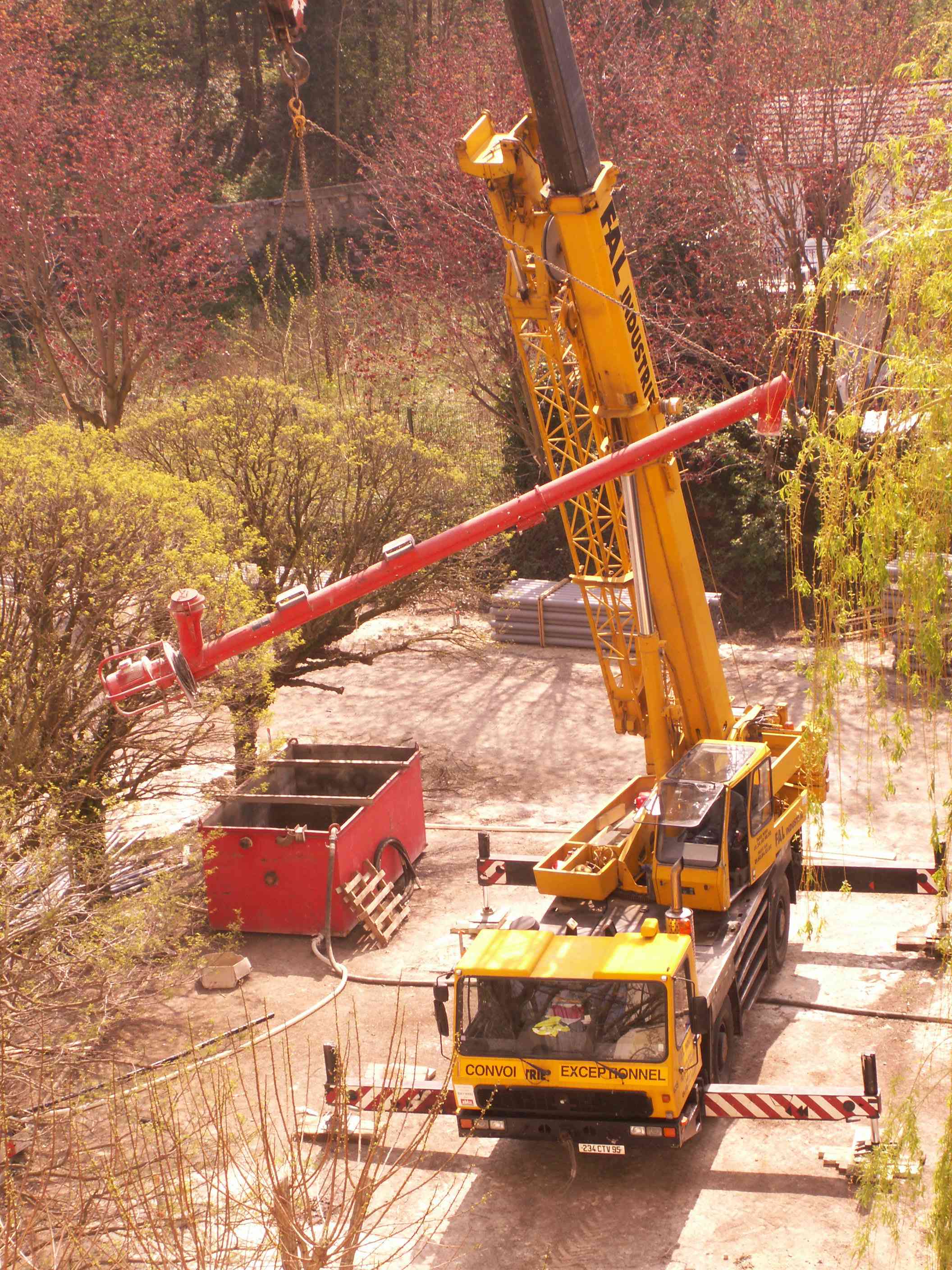

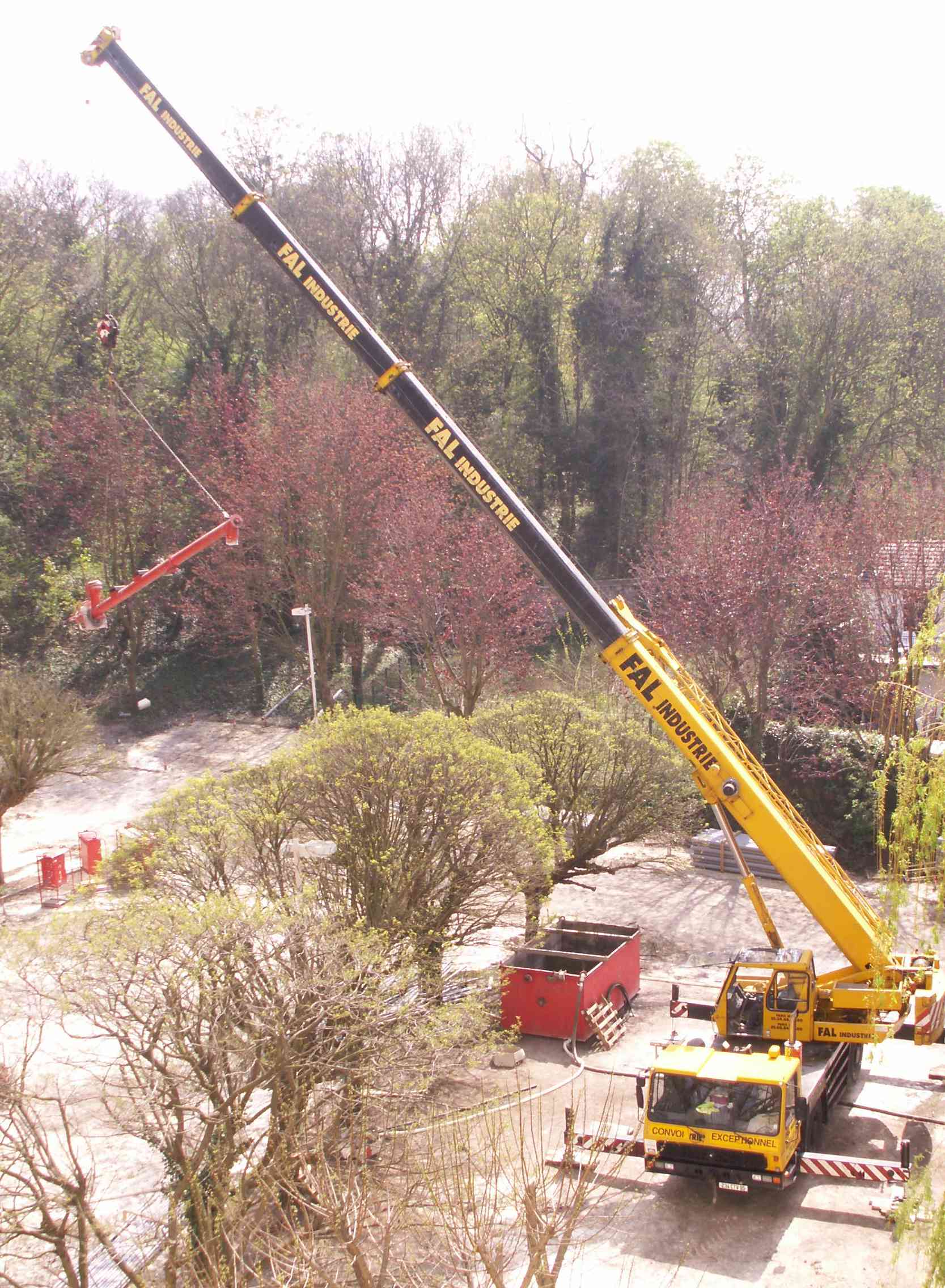

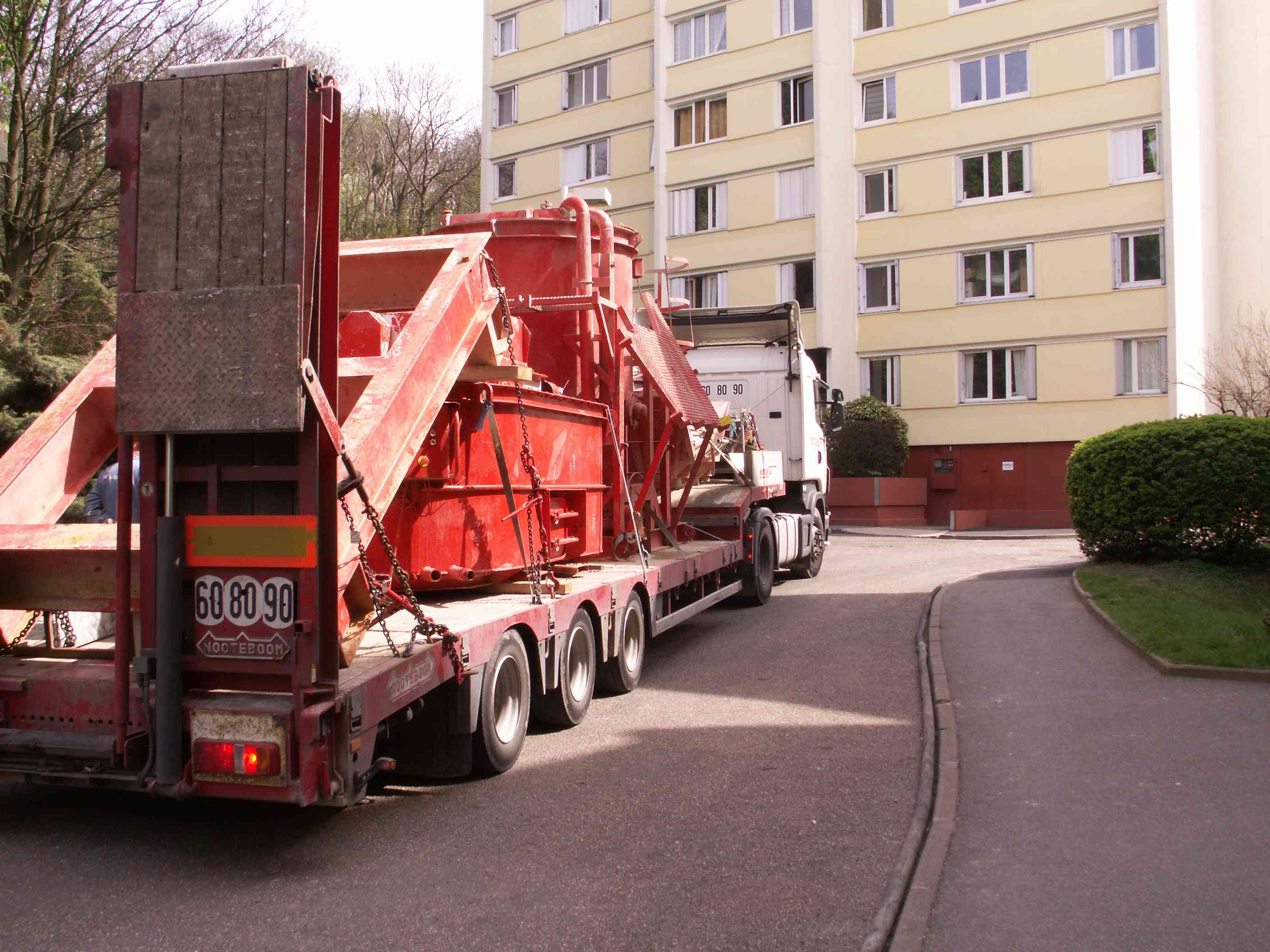

Plus bas encore : arrivée, puis montage par une grue de la centrale de fabrication du coulis.

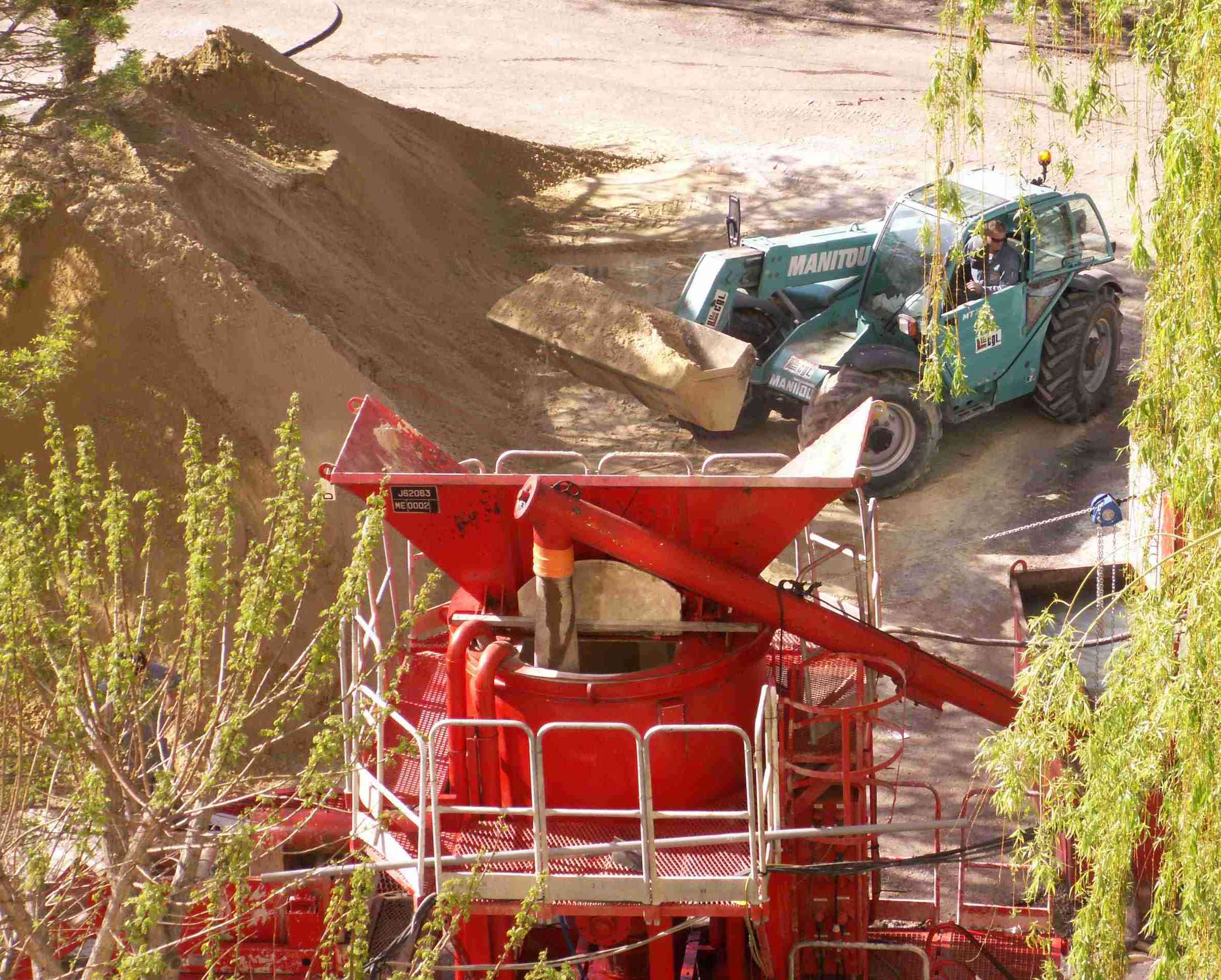

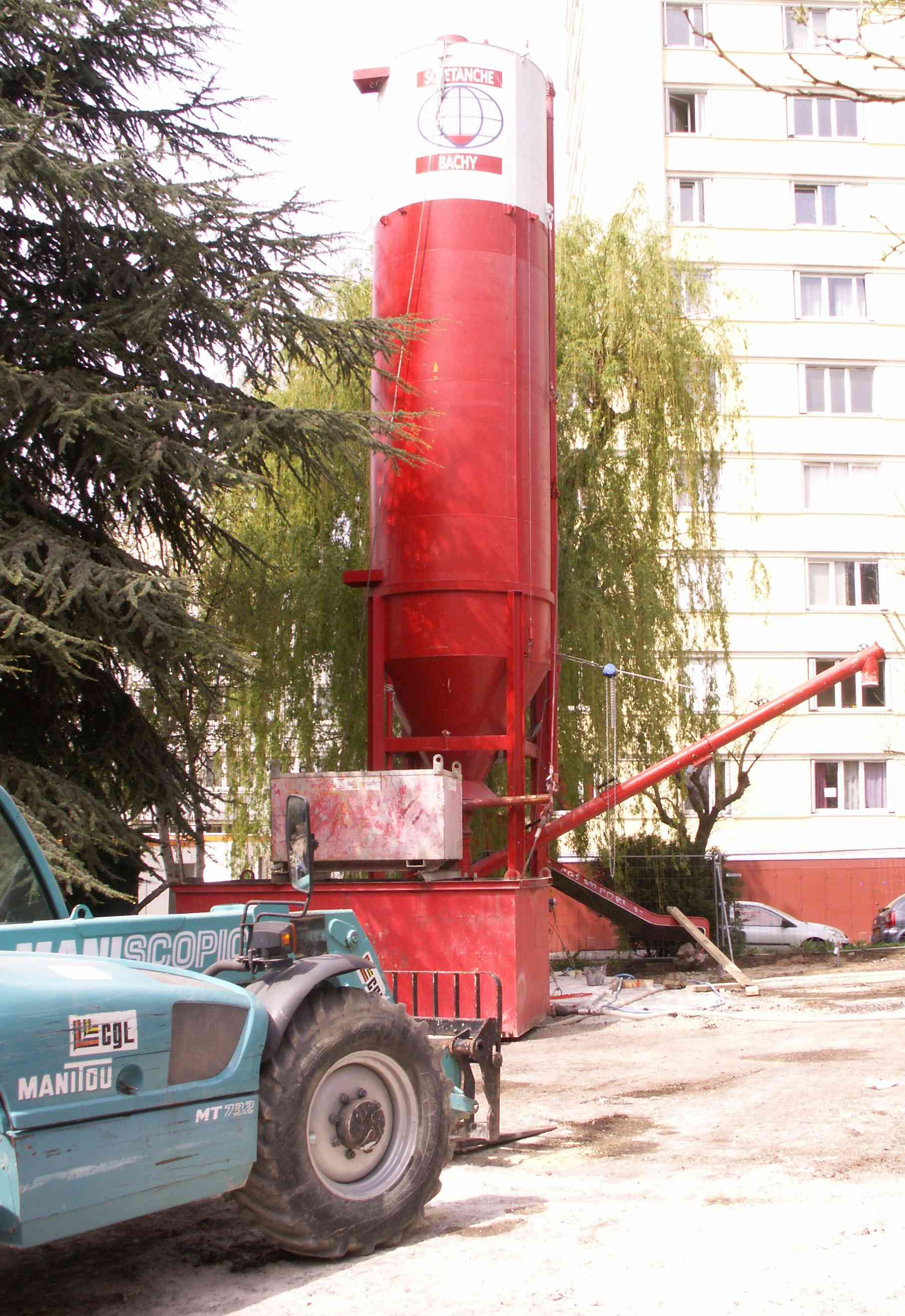

À gauche : le silo de ciment. Il est approvisionné chaque jour par un camion-citerne de ciment. Dans la centrale de fabrication installée à côté du silo, ce ciment est mélangé à du sable et à de l'eau pour constituer le coulis de comblement.

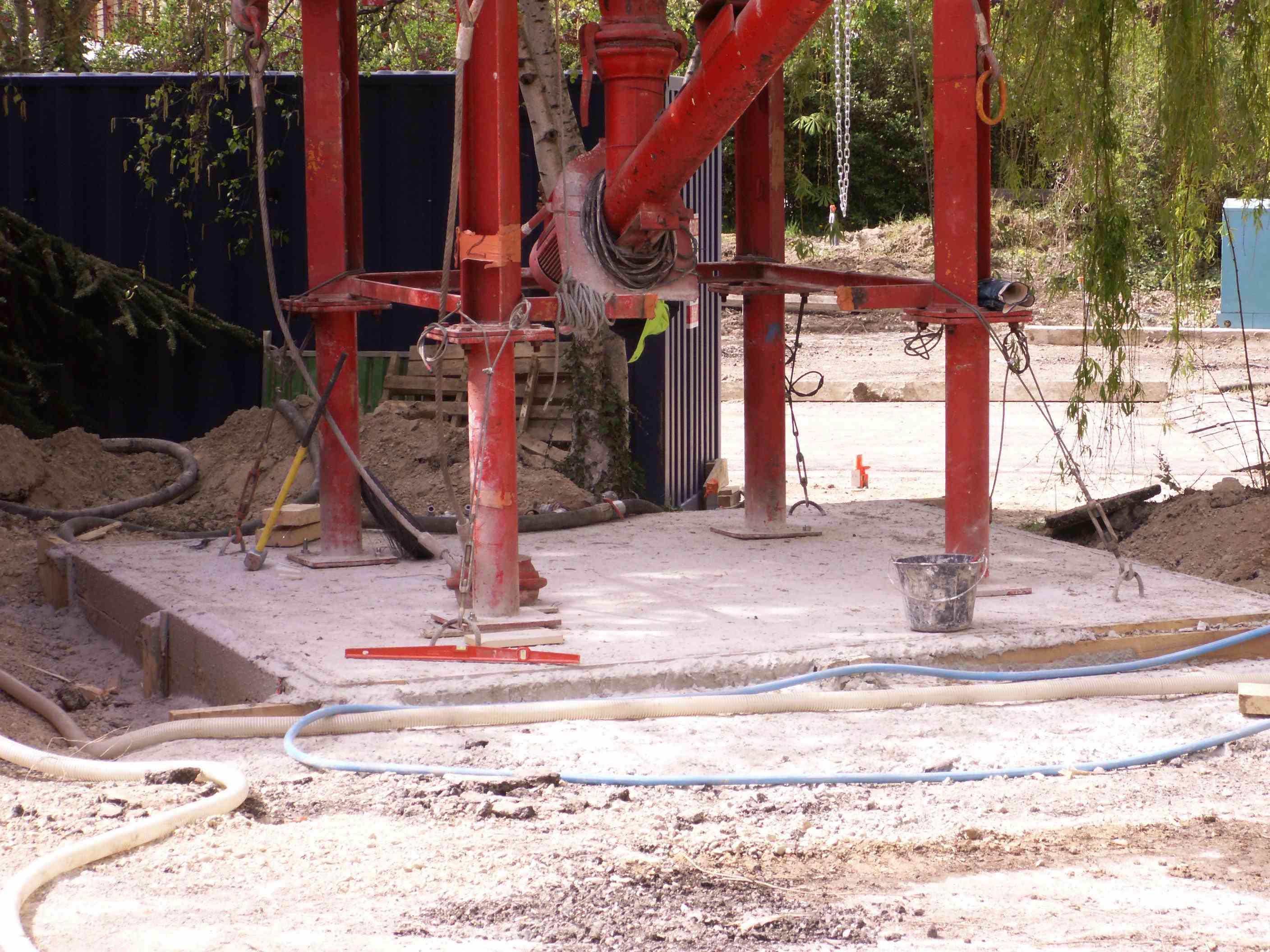

Ci-dessous : le silo a été assemblé sur un socle pour en assurer la stabilité.

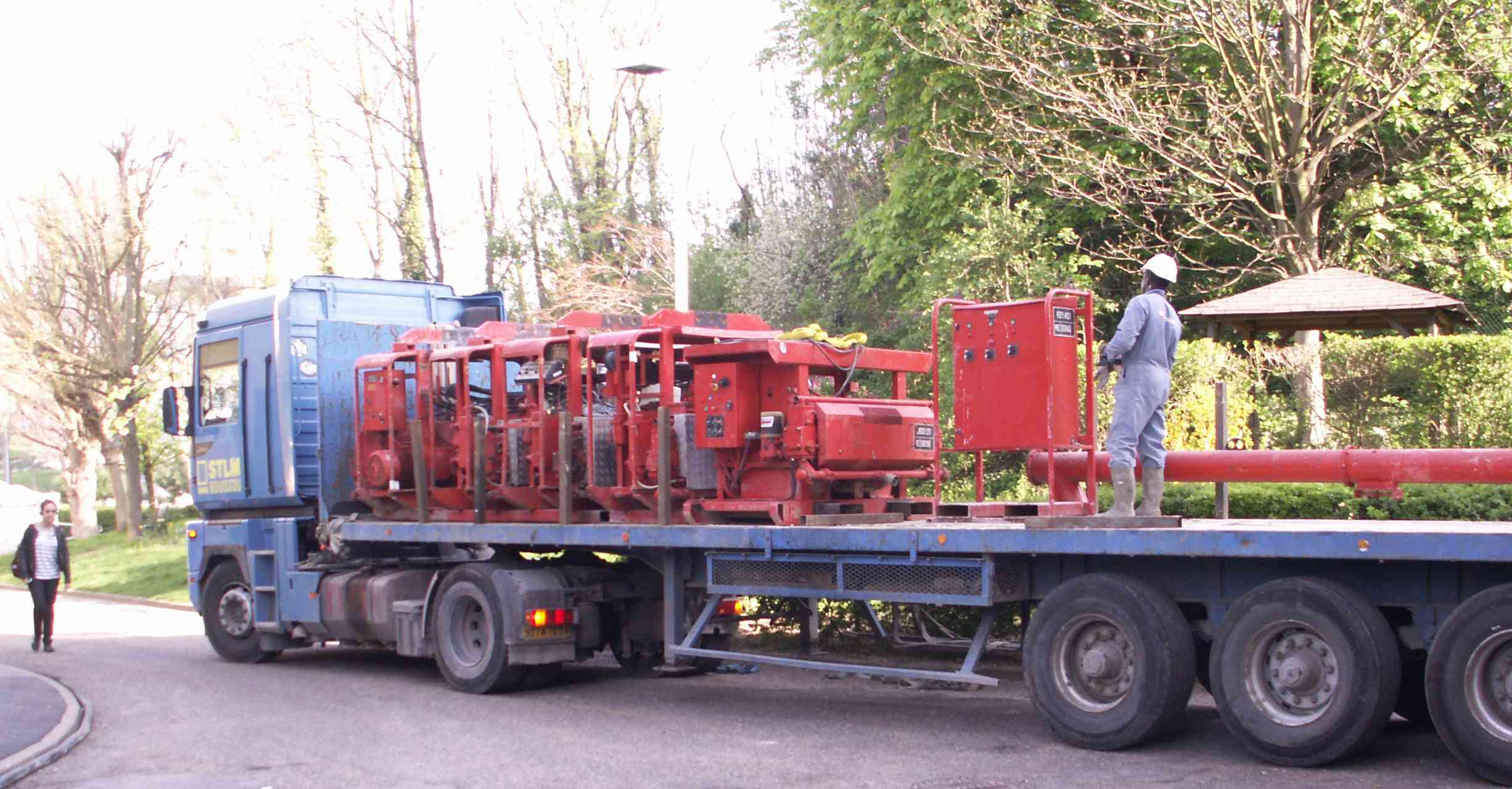

Ci-dessus : arrivée des compresseurs. Ils sont destinés à mettre sous pression le coulis avant de l'injecter dans les forages.

À droite : première livraison de sable.

L'accès des camions est prévu par la rue des Ormes. Cependant, certains de nos voisins pavillonnaires ont fait intervenir la police car ils ont observé que la rue des Ormes est interdite aux poids lourds.
Finalement, les camions entreront par l'avenue Jean-Moulin.

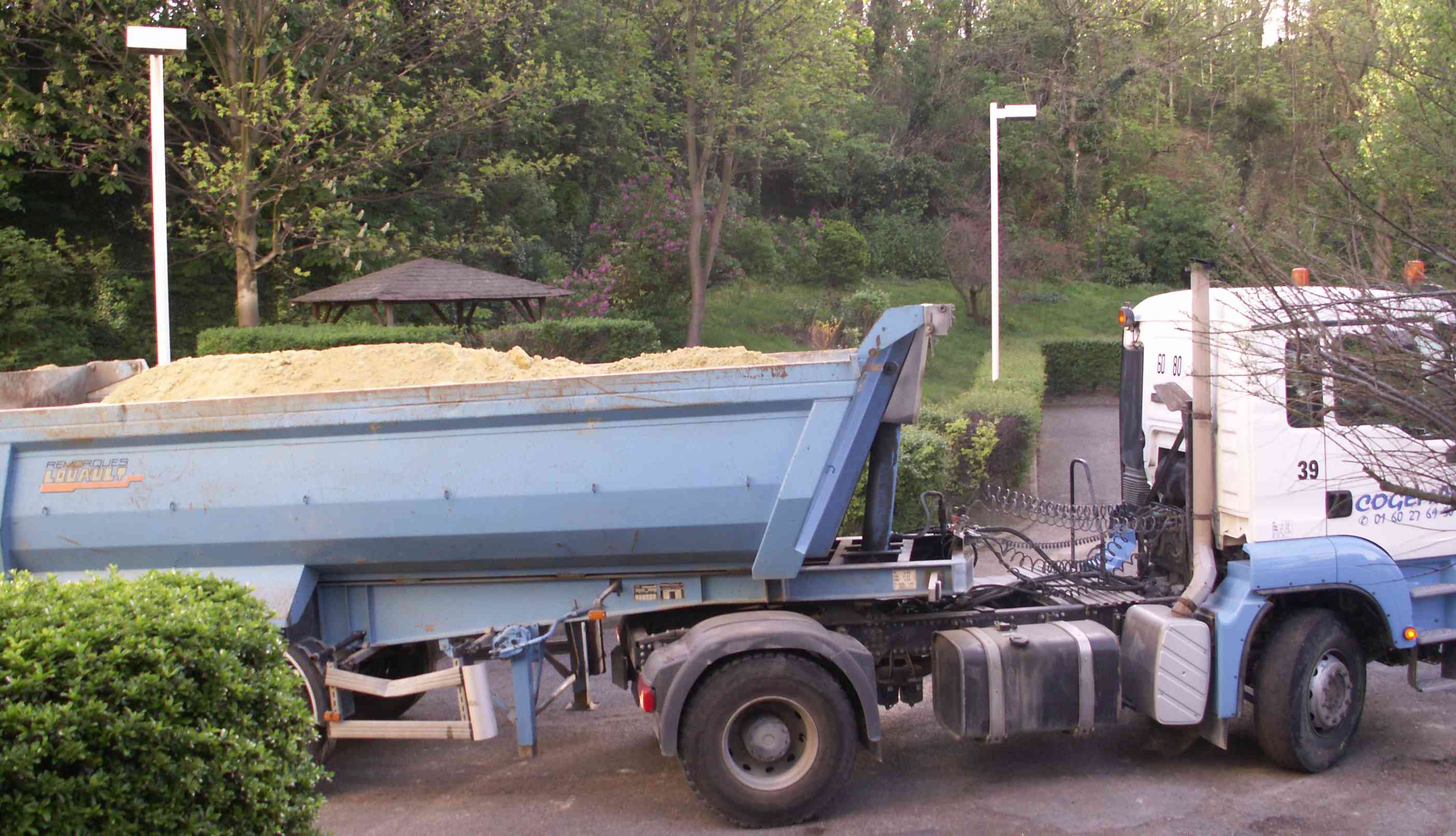

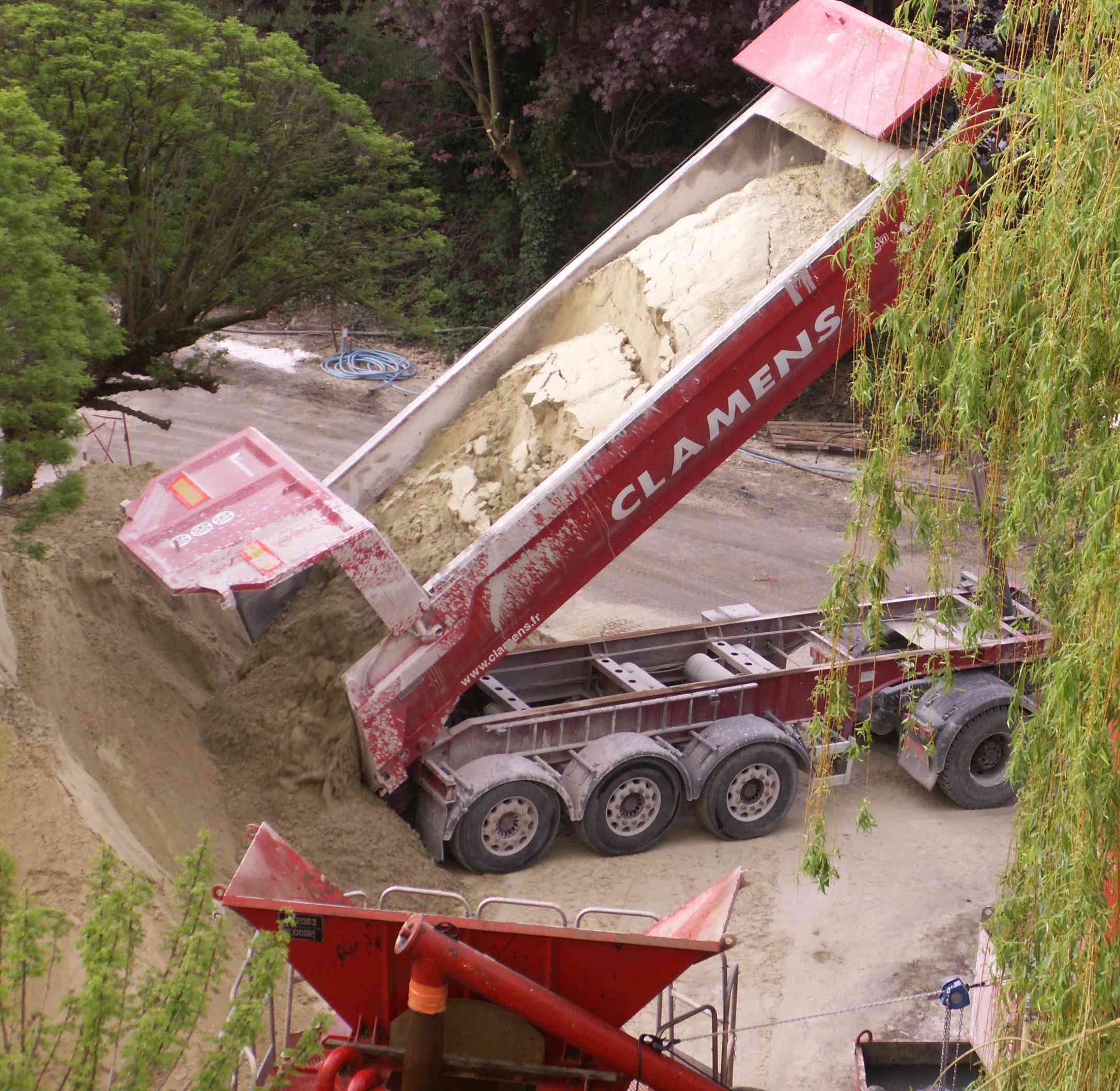

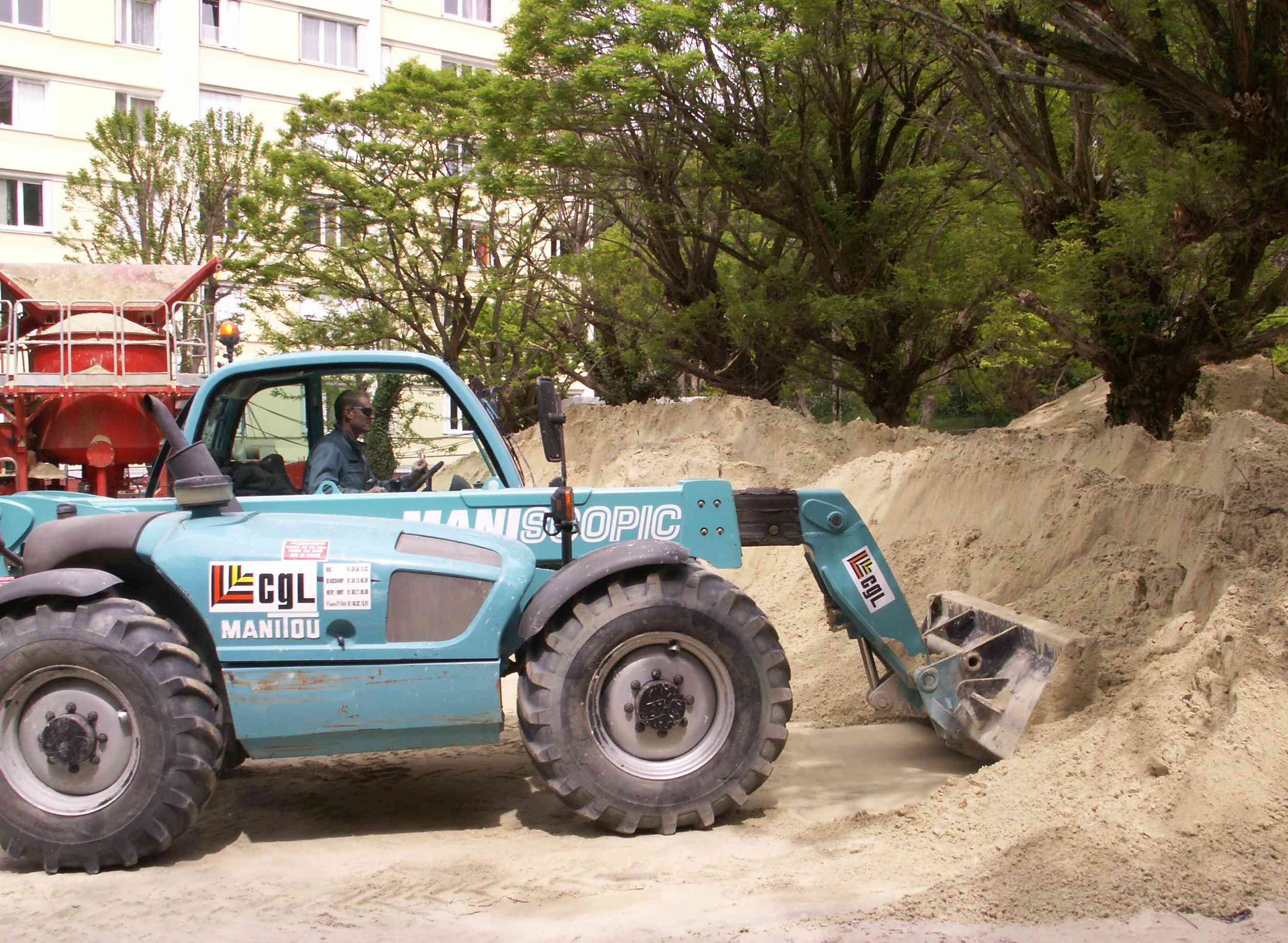

Ci-dessus et à droite : livraisons de sable. En pleine activité, il y aura une dizaine de camions par jour pour approvisionner le chantier en sable.

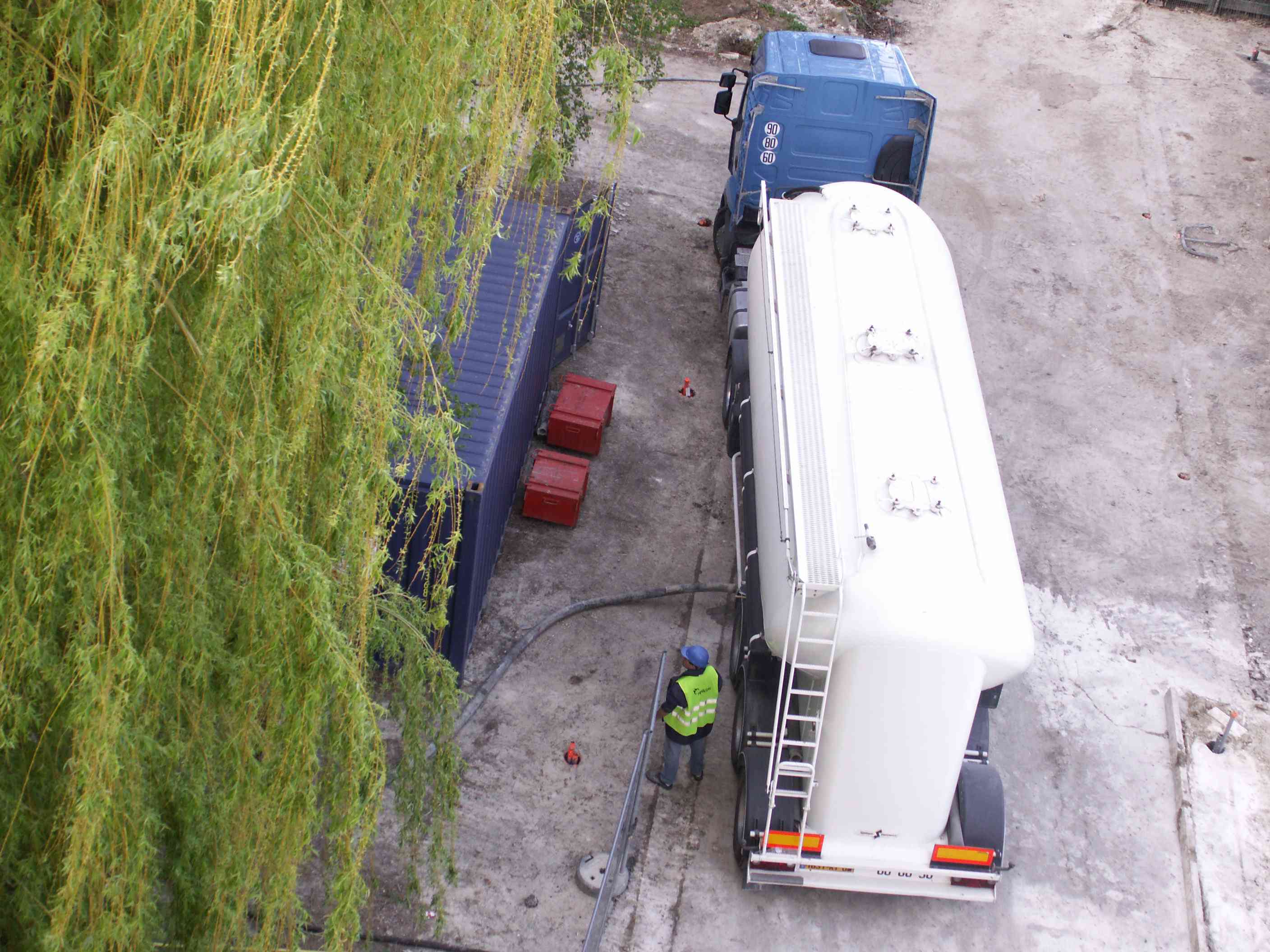

Ci-dessous : livraison de ciment (une livraison par jour)

À droite

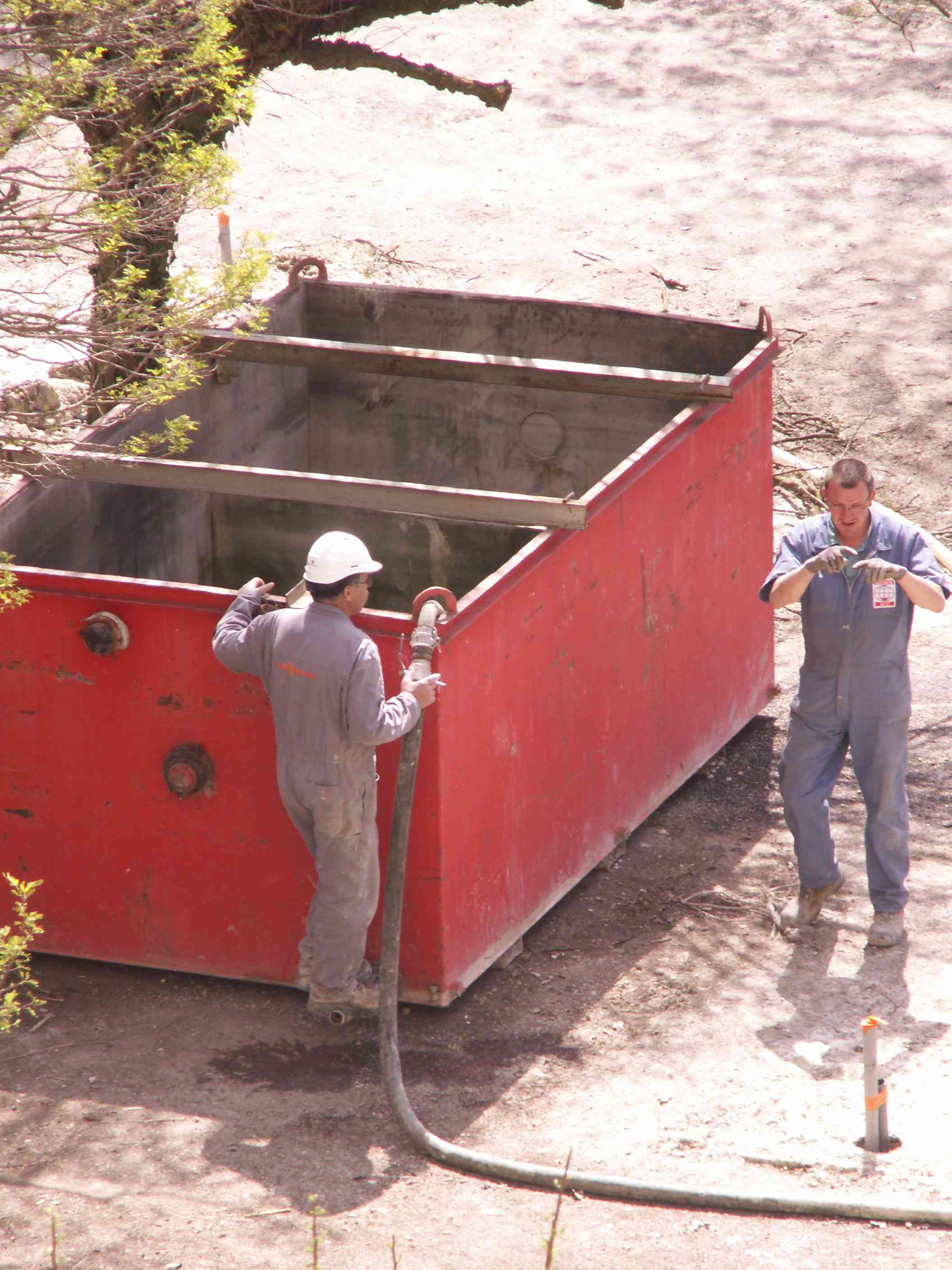

: remplissage de la réserve d'eau pour la centrale de fabrication. L'eau provient de la borne d'incendie située devant le bâtiment 8.

Ci-dessous

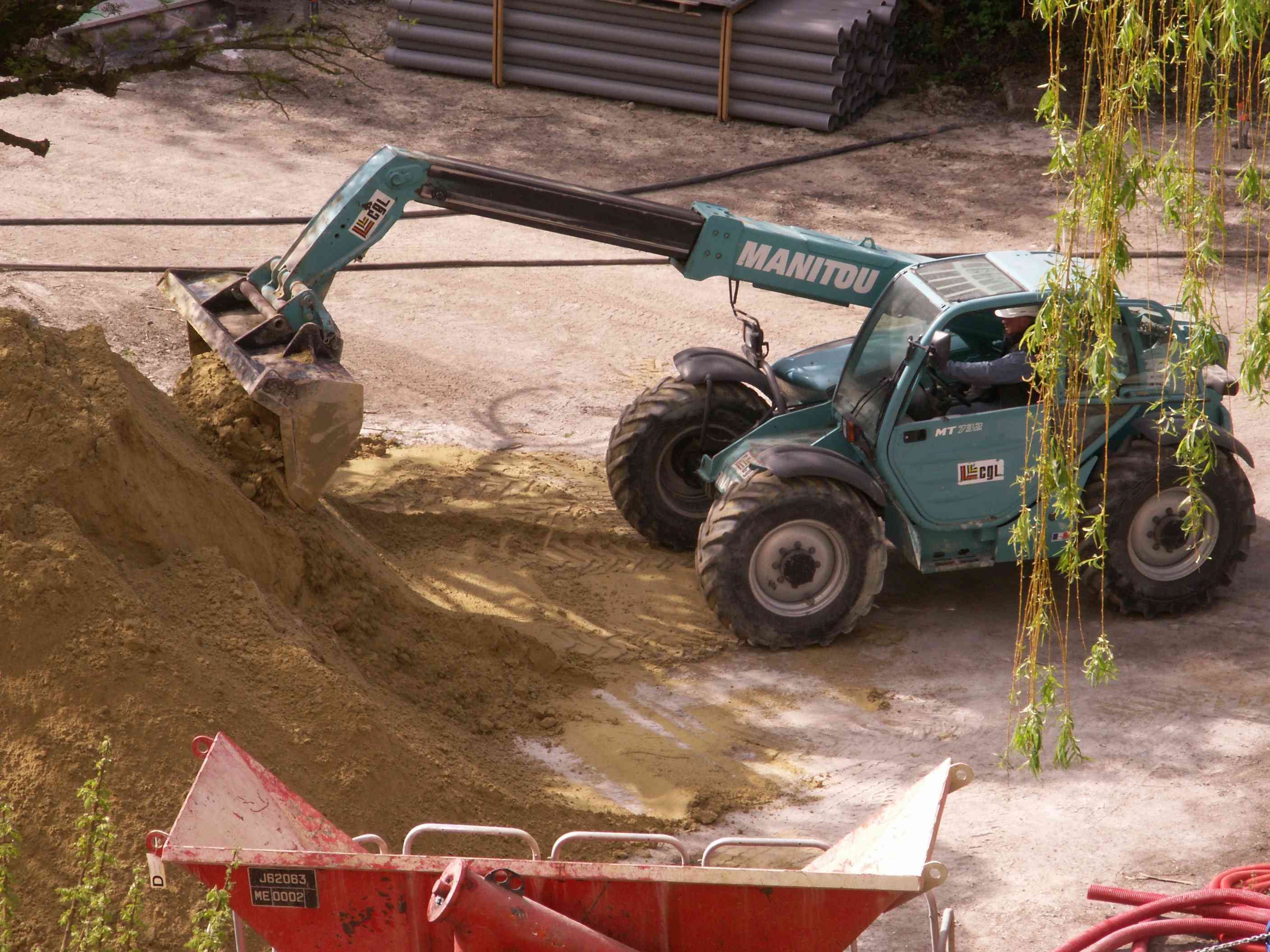

: le chargeur de sable "Manitou" crée le principal rythme sonore du chantier (avec son klaxon de recul).

À gauche : un compresseur .

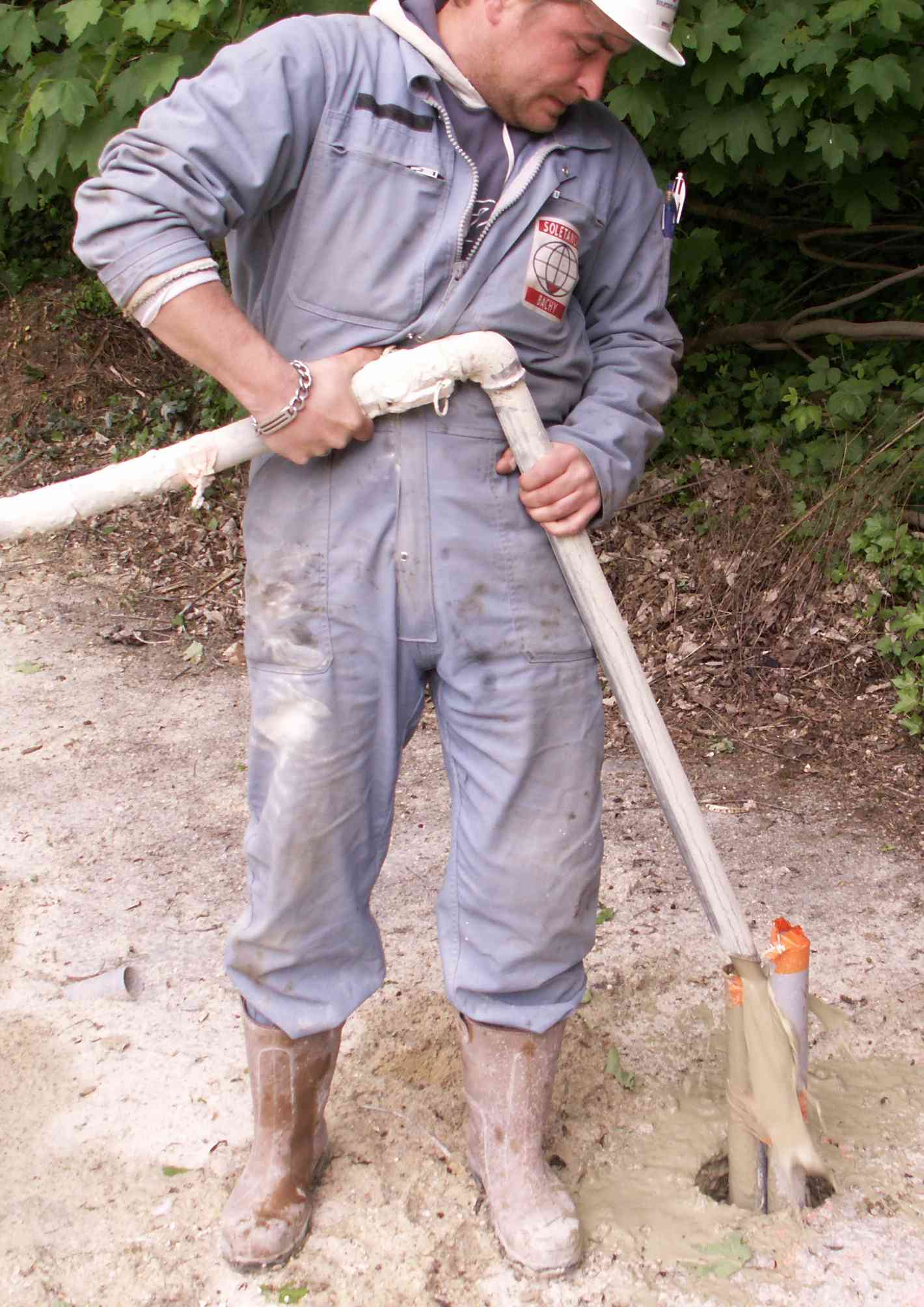

Ci-dessus et ci-dessous : amenée du coulis dans les tubes d'injection.

Monsieur Lambert
,
chef de chantier

À gauche : cabane de contrôle des injections, forage par forage.
Ci-dessous : geyser de coulis qui est refoulé en surface quand les vides du sous-sol sont comblés.

À droite : un point d'injection en phase terminale.

Ci-dessous : repli des installations du chantier.

Ci-dessous à droite : après 3 semaines de séchage, l'entreprise Technosol réalise des sondages de contrôle.
accueil  de l'album
